福 井 港 海 岸 整 備 事 業

工事レポート

2016年 10月 15日

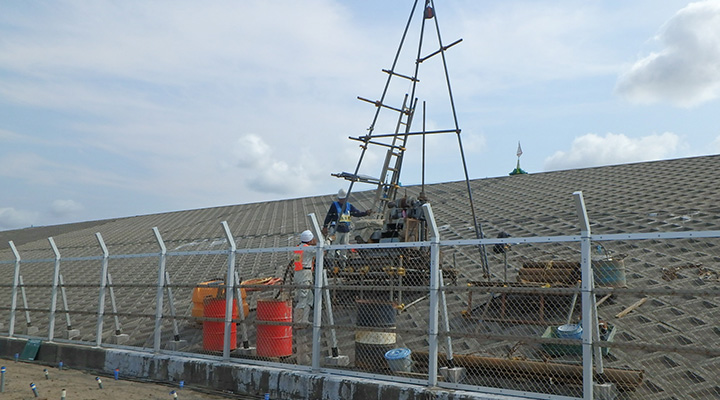

チェックボーリング

チェックボーリング

地盤改良工事(その1)

地盤改良工の薬液注入を完了した場所から、その改良効果を確認するため9月28日からチェックボーリングを行っています。
これから約1ヶ月かけて、12箇所分のボーリングを行います。

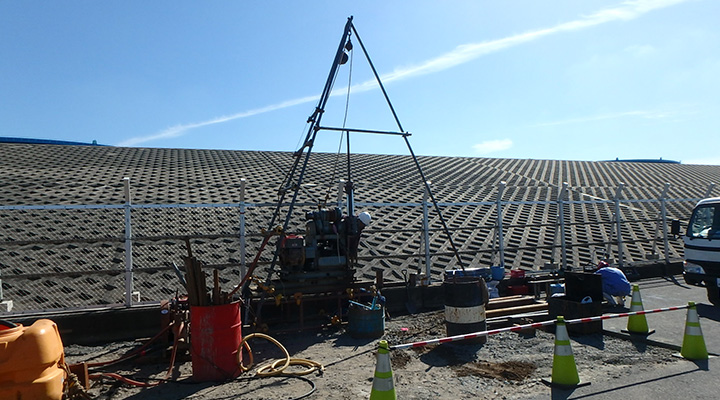

チェックボーリングとは、今回注入した薬液によって地盤の強度が増加したことを確認する作業です。
ボーリングマシンで、改良された地盤の土質試料を採取し、室内試験の一軸圧縮試験という方法で試料の強度を測定することで、設計強度以上の改良強度が出ることを確認します。

チェックボーリング
チェックボーリング
