《1月の作業内容》
今月は、処分場内を遮水シートで覆う前に、シート下の地下水を下流へと流すための
地下水集排水管の設置を行っています。

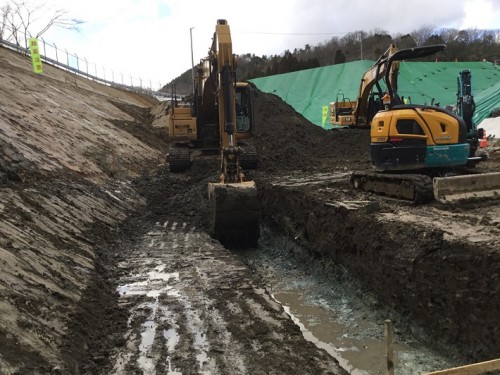

まず管を入れることができるように地面を所定の深さまで掘削します。

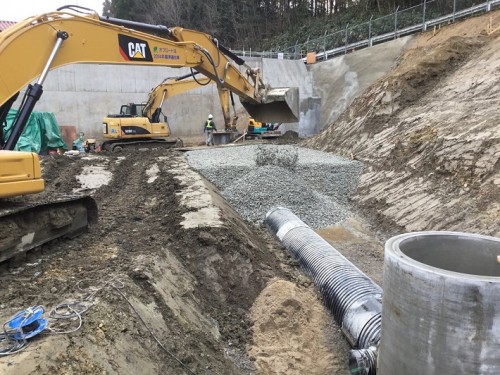

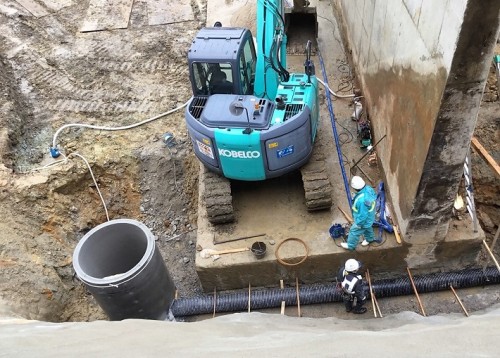

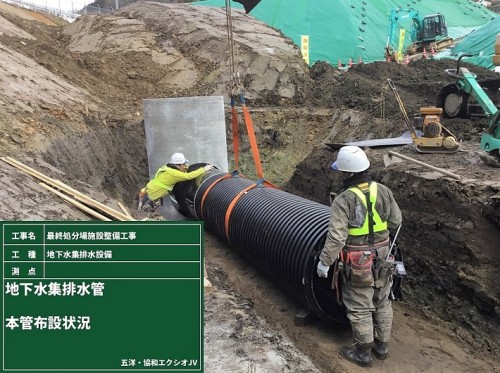

次に管の下に基礎となる材料を敷いて、その上に管を並べて接続していきます。
管の設置が終わったら周りに単粒砕石という材料で埋めていきます。
この単粒砕石で埋めることにより、周りからの水が管に集まりやすくなります。
それと前月度に取り壊した重力式擁壁の下にも施設の下流側へと水を流すための
地下水送水管を設置します。

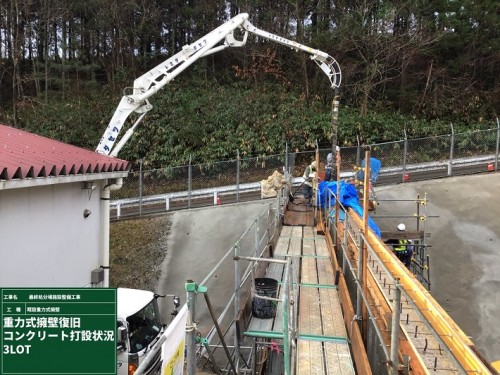

地下水送水管の設置が完了したら元の形と同様に重力式擁壁を復旧していきます。

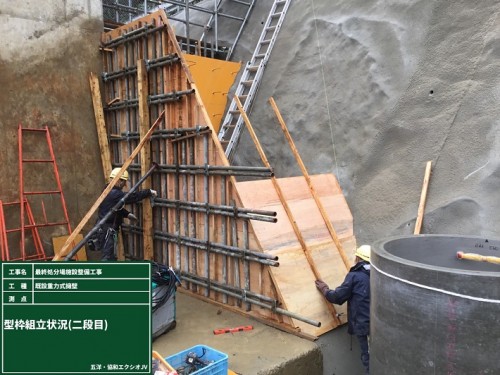

完成させたい形に、型枠を組み立てて、

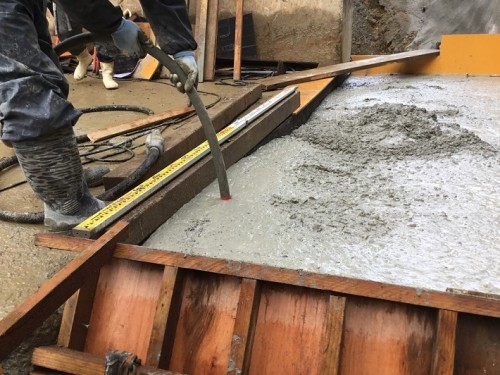

コンクリートを打設して

養生期間を置いたら型枠を取り外して完成です。

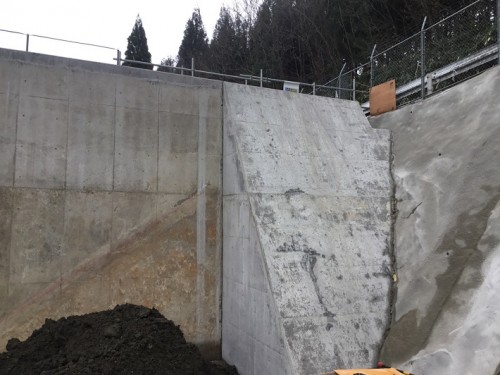

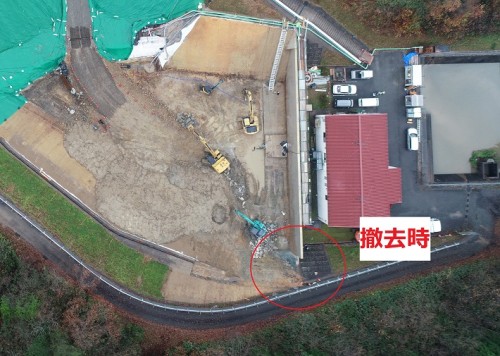

撤去時

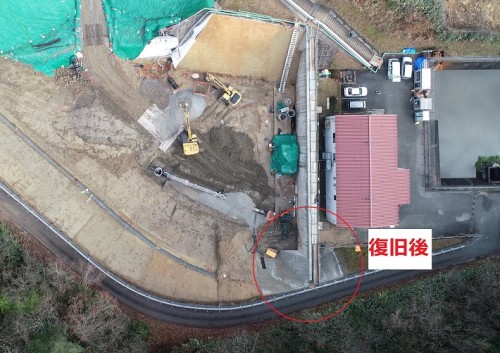

復旧後
次月は遮水シートを張る地盤面の整形作業を行っていきます。
