2020年 07月 27日

2020年6月の工事写真

≪6月度の作業内容≫

6月は廃棄物の移設完了後、遮水シート及び既設構造物の撤去を行っていきます。
作業にはバックホウを使用し、遮水シート等廃棄物に触れているものと
そうでないものを分別・適正処分を行います。

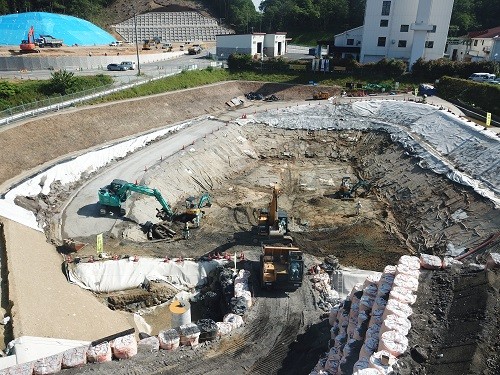

写真1 遮水シート撤去状況

写真1 遮水シート撤去状況

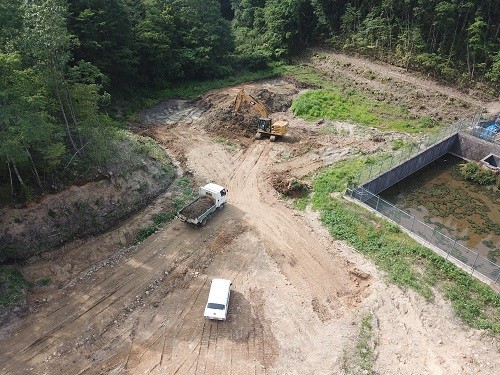

写真2 撤去完了

写真2 撤去完了

移設後の廃棄物は表面を養生シートで覆い、雨水が直接廃棄物に
触れることを防止します。
シートは隙間ができないように重ね合わせて敷設します。
敷設後は強風・突風でシートが飛散しないように
土嚢の設置や止めピンを打設して養生します。

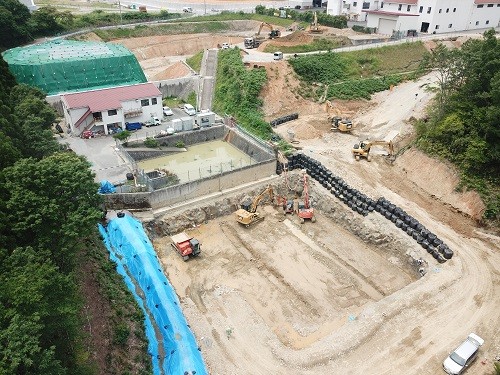

写真3 養生シート敷設状況

写真3 養生シート敷設状況

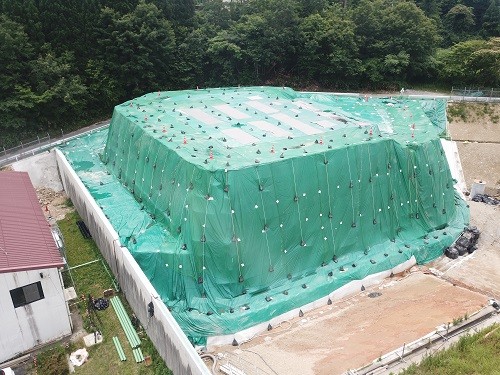

写真4 養生シート敷設完了

写真4 養生シート敷設完了

既設構造物撤去が完了した箇所では、廃棄物貯留施設増築に向けて
地山の掘削を行っていきます。
バックホウで所定の箇所の掘削を行い、ダンプトラックで発生土を
覆土置き場まで運搬します。

写真5 地山掘削・運搬状況

写真5 地山掘削・運搬状況

その他に6月は次施工の浸出水処理施設構築に先駆けて、施工箇所までの
進入路造成と施工箇所の床掘を行います。
作業はバックホウで掘削・積込み及び整地を行い、ダンプトラックまたは
不整地運搬車で発生土の運搬を行います。
浸出水処理施設施工箇所は事前のボーリング調査で、比較的浅い深度で
岩盤が確認されています。
岩盤確認後はブレーカーで削岩し、所定の深度まで床掘を行いました。

写真6 処理施設進入路造成

写真6 処理施設進入路造成

写真7 浸出水処理施設 床掘

写真7 浸出水処理施設 床掘

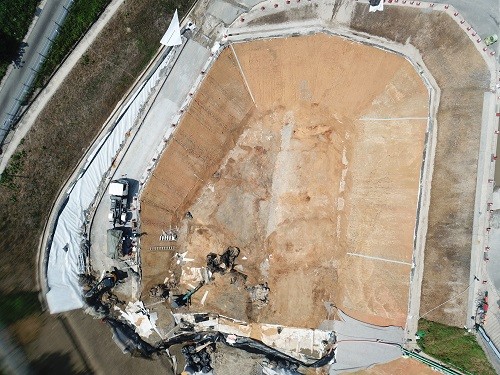

5月末現場状況

5月末現場状況

6月末現場状況

6月末現場状況

7月度は引き続き廃棄物貯留施設増築に伴って地山掘削を行うとともに、
浸出水処理施設構築作業を行っていきます。
