ホームページをご覧いただきありがとうございます。
1月は、主に陸上工事での土工(切土掘削)の施工が本格的に始まりました。

CIMデータによる掘削完了イメージ
写真のCIMデータによる掘削完了イメージより
現場は施工ヤードが狭い中で、複雑な切土法面の掘削していくため、
切土作業はマシンガイダンス機能付きのバックホウ(0.11~0.8㎥級)Iを使用しました。
複雑な切土法面でも設計データと実際の位置との誤差距離を
オペレーターが画面上から確認できるため、施工効率と施工精度が向上しました。

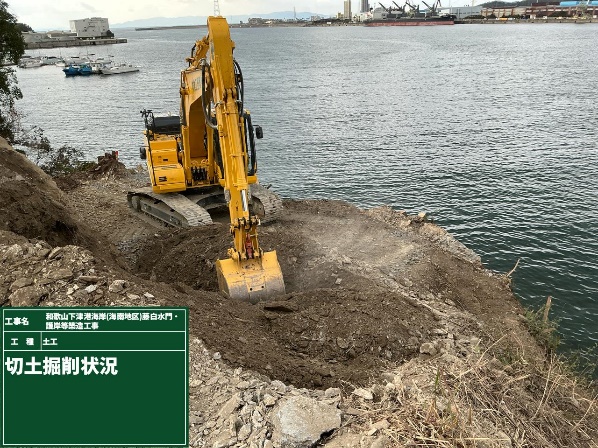

掘削状況

モニター画面
1月30日時点で空撮写真より大部分の切土掘削は完了しており、
来月からは切土掘削した箇所から補強土壁の施工を行っていきます。

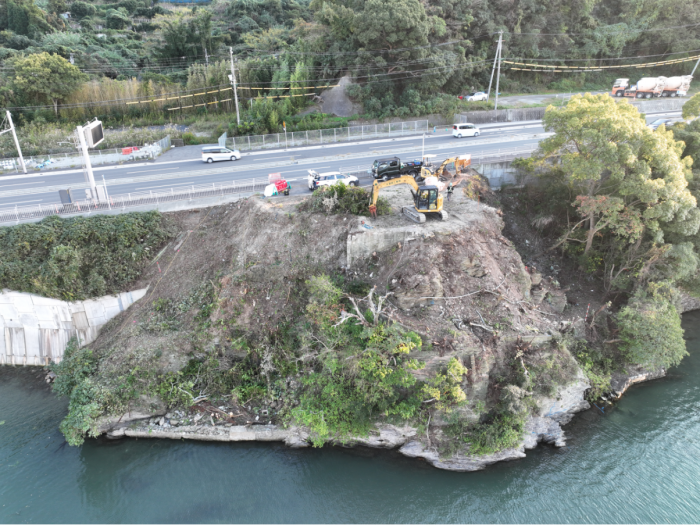

11月時点の空撮写真

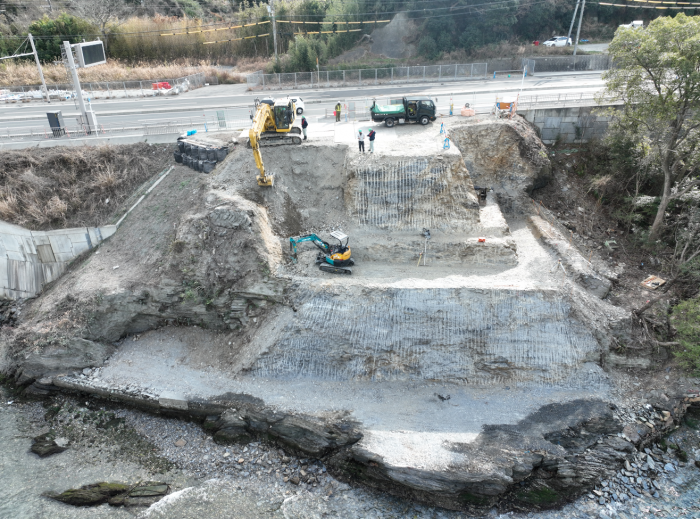

1月30日時点の空撮写真
