2025年3月度

ホームページをご覧いただきありがとうございます。

今月は陸上工事では、先月施工した補強土壁(アデムウォール工法)に続いて

補強土壁上部の天端コンクリートを施工しました。

海上工事では起重機船、グラブ浚渫船を配備し浚渫・床掘作業を行いました。

【天端コンクリート(笠コンクリート、防護柵基礎)】



補強土壁(アデムウォール工法)→笠コンクリート→防護柵基礎の順で施工を進めています。

天端部コンクリート断面図(左)、平面図(右)

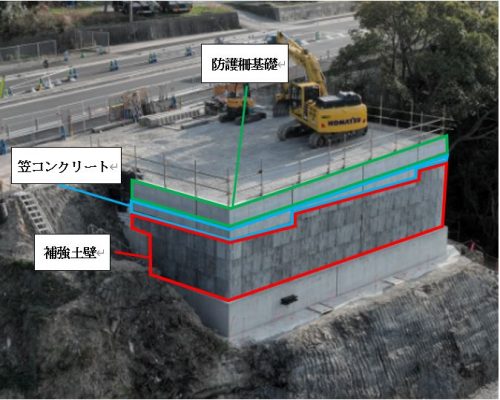

ドローンによる空撮写真

笠コンクリート 型枠組立状況

笠コンクリート 打設状況

笠コンクリート 施工完了

防護柵基礎 鉄筋組立状況

防護柵基礎 型枠組立状況

防護柵基礎 コンクリート打設状況

防護柵基礎 施工完了

【浚渫・床掘】

浚渫・床掘作業を行い、北港ヤードへ掘削土砂の海上運搬・揚土作業を行いました。

揚土した土砂は0.7m3級バックホウで10tダンプに積込み、揚土場から仮置場への

場内運搬を行っています。また、仮置きした土砂は曝気後に場外の土砂処分場へ運搬しています。

浚渫・床掘状況

浚渫土砂 揚土状況

浚渫土砂 積込・運搬状況(揚土場→仮置場)
