ホームページをご覧いただきありがとうございます。
今月は、バックホウ浚渫船による床掘作業を行い、
掘削完了後、起重機船による基礎捨石投入及び潜水士による基礎捨石均しを行いました。
また、先月に引き続き北港ヤードでは、掘削した床掘土の場外搬出を行っております。

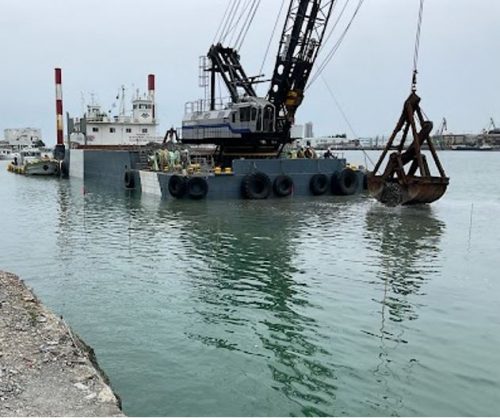

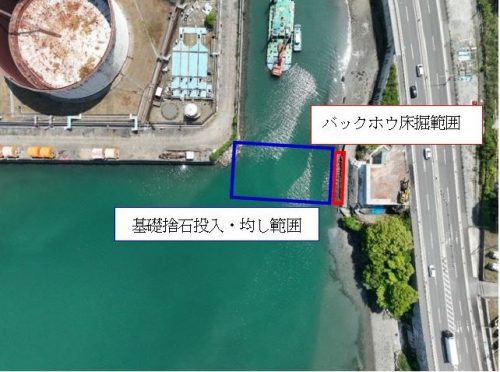

ドローンによる空撮写真
【バックホウ床掘作業】
バックホウ床掘作業では、当初の土軟岩区分で軟岩が想定されていましたが、
バックホウ浚渫船による掘削が困難な硬岩が出たため、
バケットからブレーカーに交換しての砕岩作業を行いました。
砕岩した床掘土は、グラブ浚渫船で積込後、起重機船で瀬取りし、
揚土場所までの海上運搬・揚土作業を行いました。
その後、仮置場で十分に曝気させた後、処分場へ場外搬出しています。

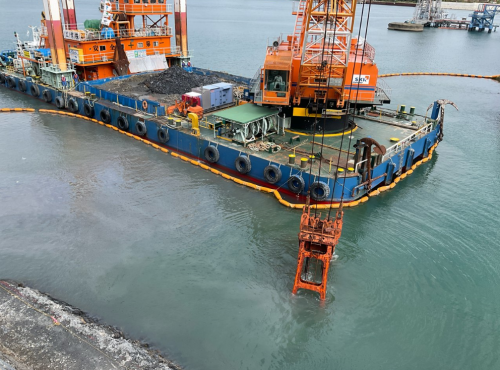

床掘土積込み状況(グラブ浚渫船)

砕岩状況(バックホウ浚渫船)
【基礎捨石投入および均し】
バックホウ浚渫船による掘削完了後、起重機船にて基礎捨石を投入し、
潜水士によって均し作業を行いました。
来月は、引き続き基礎捨石の均し作業を行い、
その後、基礎捨石上部当たる底版下面コンクリートの型枠を設置し、
コンクリートを打設する流れになります。

基礎捨石投入施工状況写真

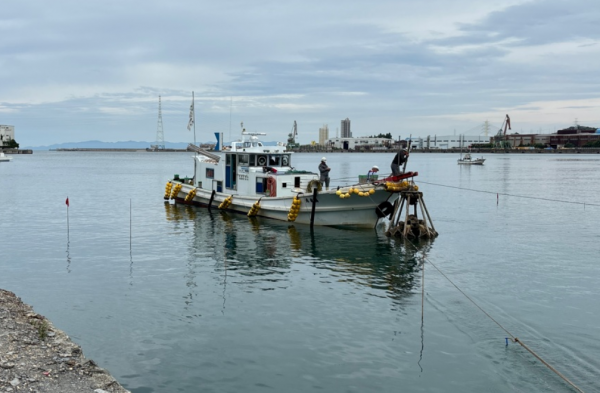

基礎捨石均し施工状況写真

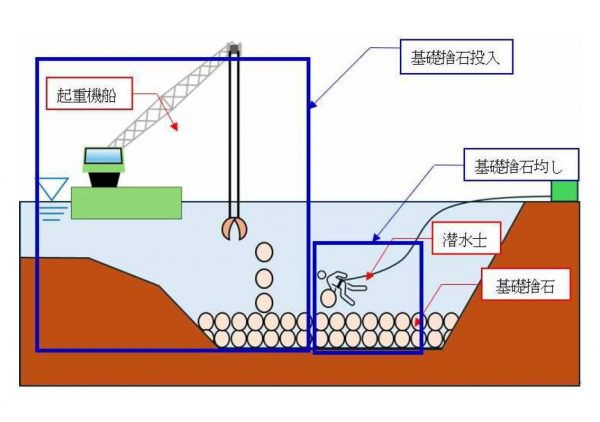

基礎捨石投入および均し施工イメージ図
