ホームページをご覧いただきありがとうございます。
今月は、先月に引き続き資材や建設機械の設置場所、作業スペースなどを確保するための
作業構台の設置及び水門設置範囲に土台となる底板下面コンクリートの打設を行いました。

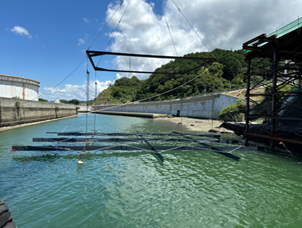

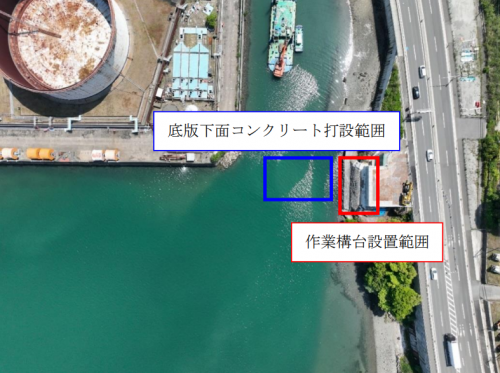

ドローンによる空撮写真
【作業構台設置】
今月は、海側の3列目の支持杭の建込み・モルタル充填、桁材及び覆工板設置を行い、
作業構台の施工が完了しました。

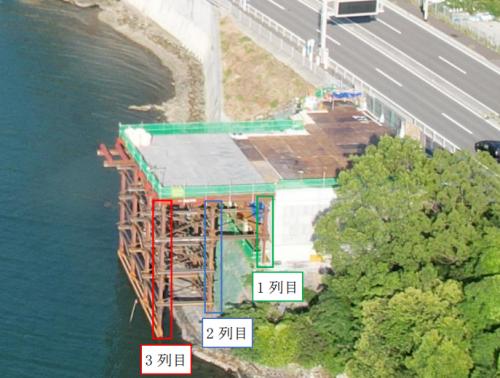

作業構台施工完了写真(ドローン)
【底版下面コンクリート】
施工フローを以下に示します。

施工フロー図
【鋼製型枠製作】
最初に、鋼製型枠製作時の土台となる架台(山留材)を水平になるように設置しました。
その後、鉄板プレートを架台上部に設置し、鉄板プレート同士をガス溶接して、接合していきます。

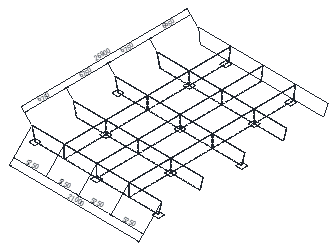

鋼製型枠イメージ図

鋼製型枠製作状況
【鋼製型枠設置】

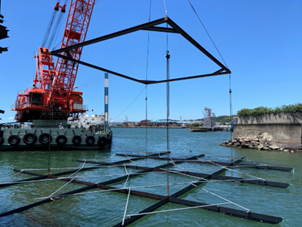

鋼製型枠をクレーン付き台船にて積込・海上運搬後、下記の写真のように設置しました。
設置後は、コンクリート打設時に、コンクリートが外に漏れないように
漏洩防止(目詰材(砕石)の敷均し及び鋼製型枠端部の隙間埋め)を行いました。

鋼製型枠設置状況

鋼製型枠設置状況
【コンクリート打設】
下記のイメージ図のようにポンプ車から伸ばしたブームを、クレーン付き台船で吊り上げているトレミー管に差し込みます。
その後、打設箇所までトレミー管の筒先を潜水士が誘導し、打設を行いました。

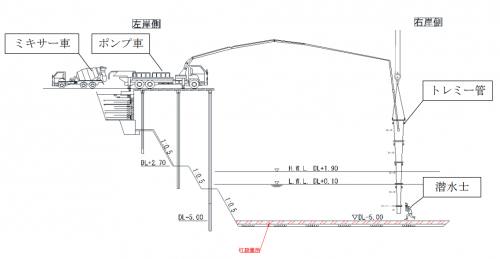

コンクリート打設 施工状況図

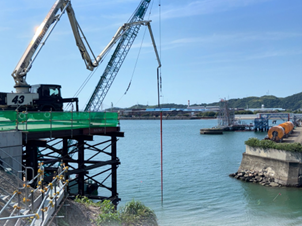

コンクリート打設状況
