ホームページをご覧いただきありがとうございます。
今月は足場の組立完了後、1リフト目の鉄筋組立及び型枠組立を行っています。

躯体工リフト割図
【足場組立】
足場の組立作業は高所作業となるため、墜落制止用器具(安全帯)と救命胴衣の着用を
徹底して作業を行いました。

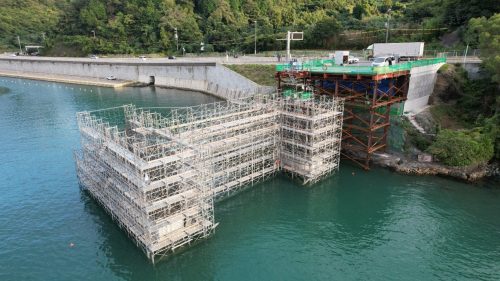

足場組立状況
【鉄筋組立】

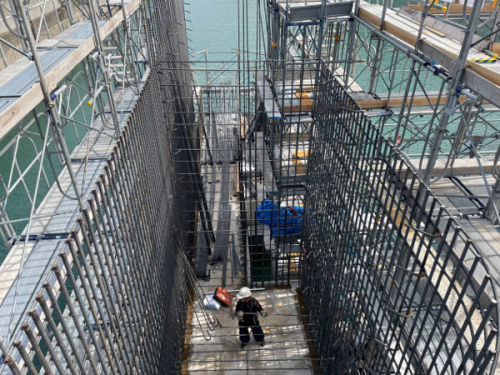

鉄筋組立状況
【今後の予定】
来月は1リフト目の型枠組立及びコンクリート打設後、
2リフト目の鉄筋組立→型枠組立→コンクリート打設と作業を進めていく予定です。
現場ホームページ 中日本ブロック

2025年 10月 28日
