国道9号京都西共同溝発進立坑他工事

五洋建設株式会社

工事レポート

2024年 08月 19日

2024年8月度

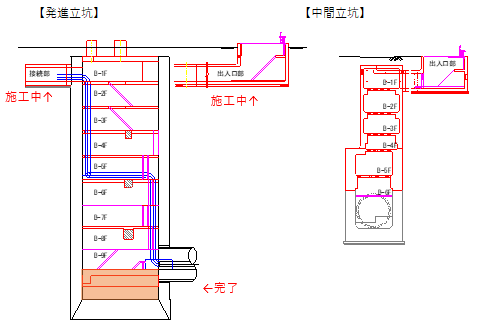

■現在の進捗状況

■進捗報告

【発進立坑】

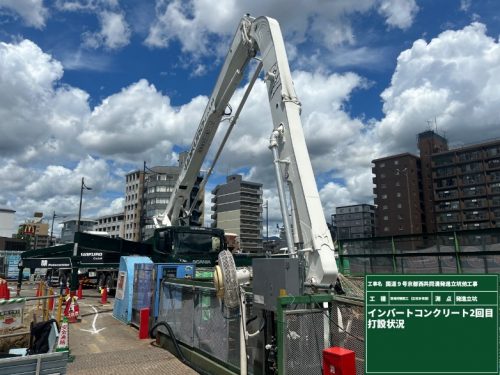

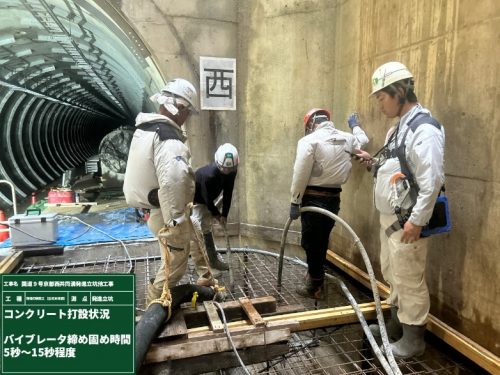

B9Fのコンクリートを打設しました。

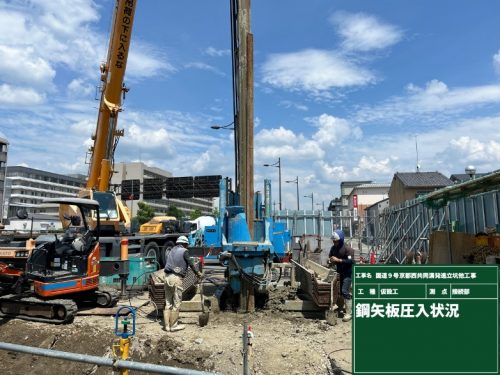

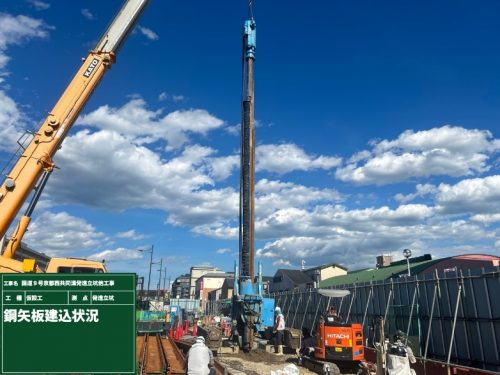

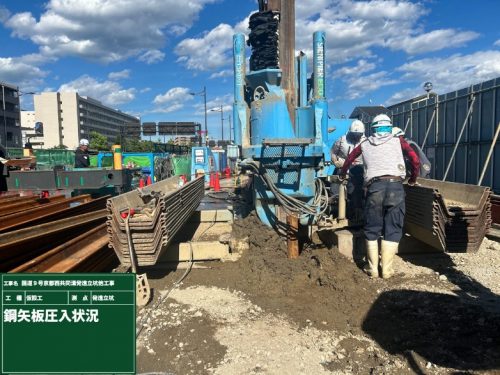

接続部、出入口部の土留鋼矢板を圧入しました。

接続部①

接続部②

出入口部①

出入口部②

【中間立坑】

作業なしです。
