■現在の進捗状況

■進捗報告

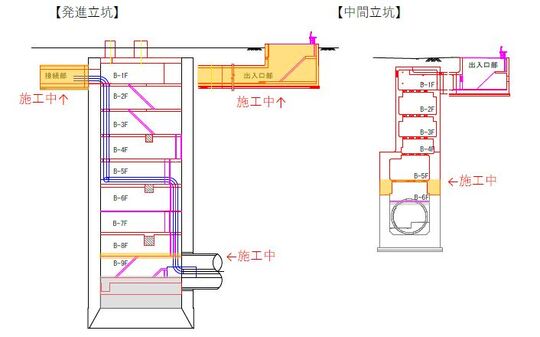

【発進立坑】

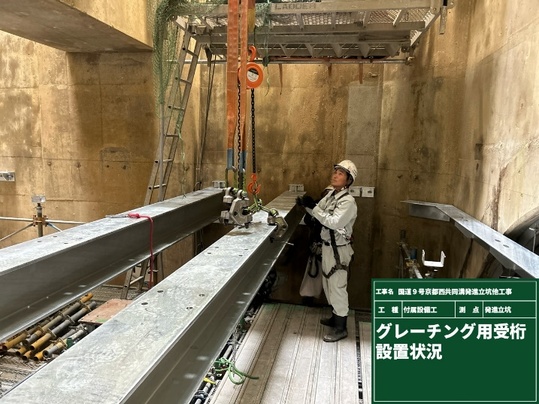

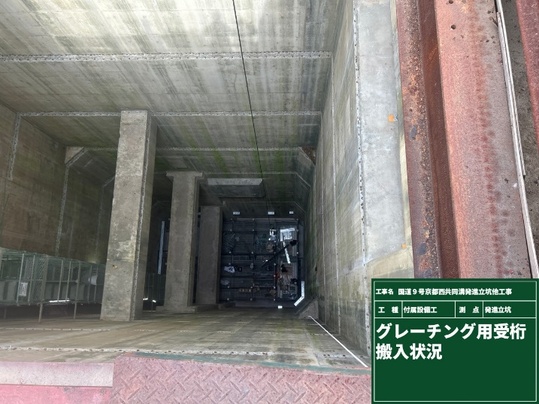

B8Fのグレーチングを設置中です。

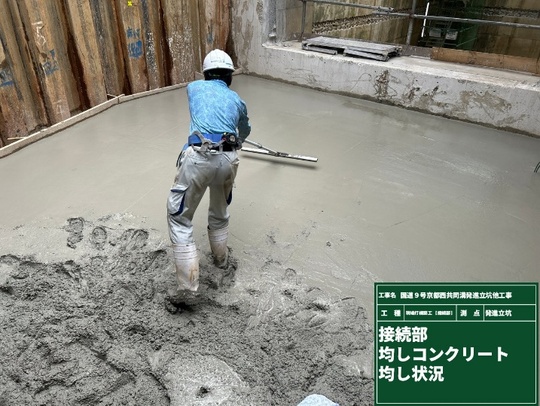

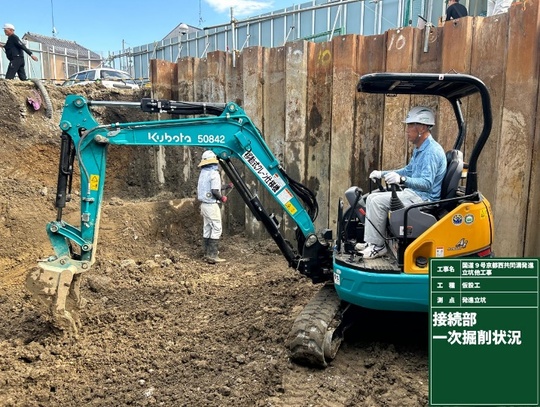

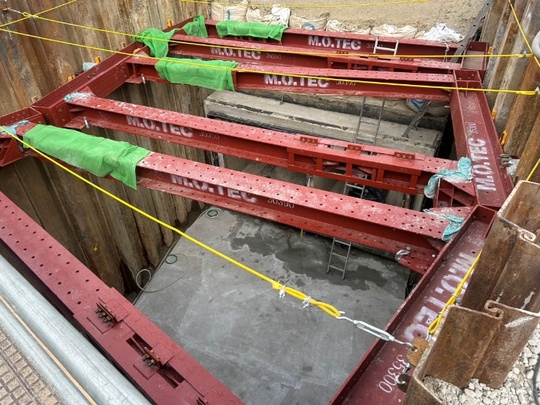

接続部の掘削を行い、均しコンクリートを打設しました。

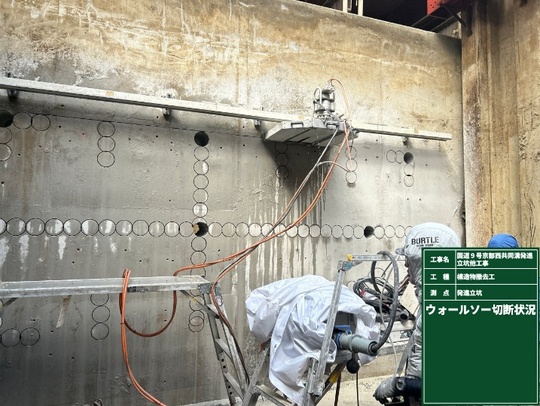

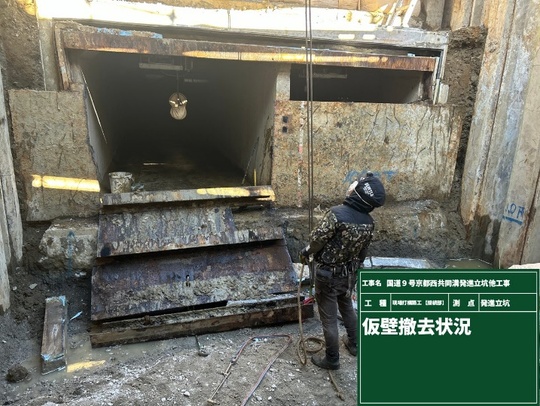

接続する既設構造物には、コンクリート等の壁があったので、これを撤去しました。





(出入口部)
現在、作業中止しています。
【中間立坑】

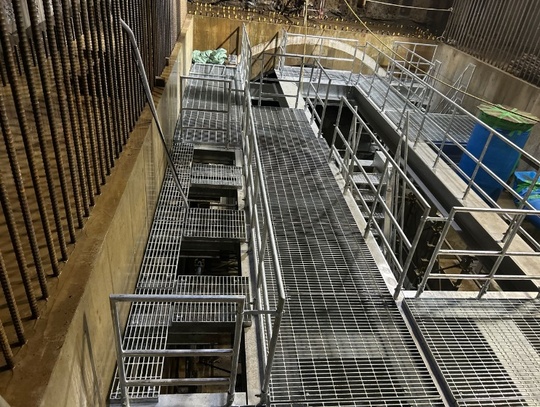

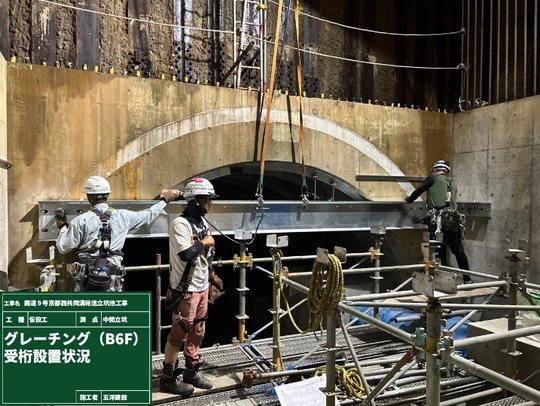

B6Fのグレーチングを設置しました。


躯体の構築前に、防水工(吹付防水)を行いました。

現場ホームページ 中日本ブロック

2024年 10月 09日
■現在の進捗状況

■進捗報告
【発進立坑】
B8Fのグレーチングを設置中です。


接続部の掘削を行い、均しコンクリートを打設しました。
接続する既設構造物には、コンクリート等の壁があったので、これを撤去しました。





(出入口部)
現在、作業中止しています。
【中間立坑】
B6Fのグレーチングを設置しました。


躯体の構築前に、防水工(吹付防水)を行いました。
