■現在の進捗状況
発注者との設計変更により、工期が2025年11月28日までに延長されました。
■進捗報告

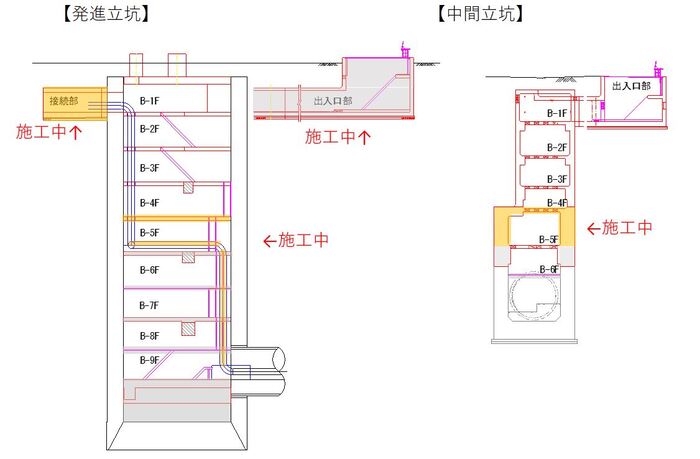

【発進立坑】
B5Fの床版コンクリートを打設しました。
B4Fの施工前に、水道管(φ900mm)の設置を出来上がった床版上まで行います。
設置完了後、B4Fの施工に進みます。

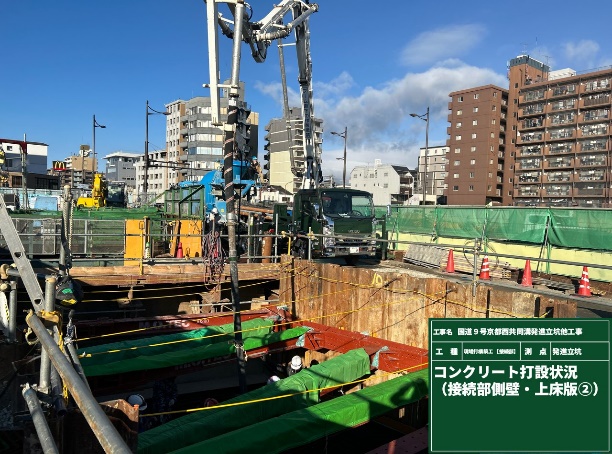

接続部の最後のコンクリートを打設しました。
養生後、埋戻しを行っていきます。
(出入口部)
現在、作業中止しています。
【中間立坑】

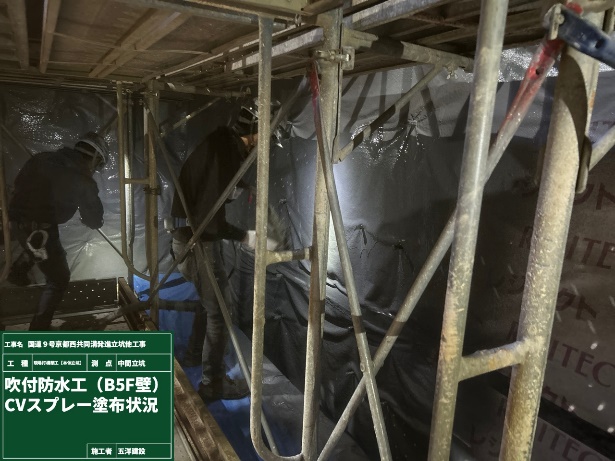

B5F~B4Fの施工前に、構造物内部への地下水の浸入を防ぐため防止工事を行いました。

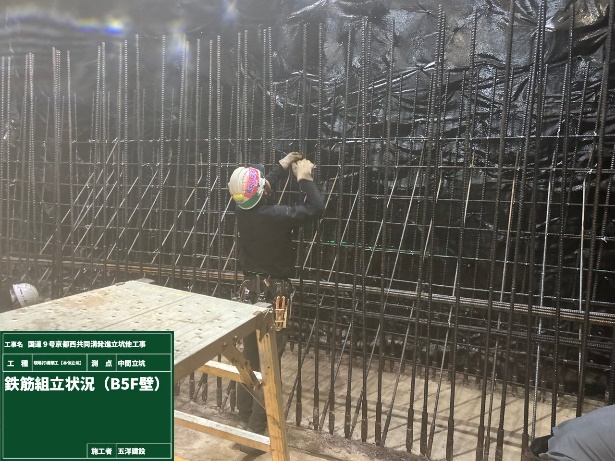

B5F壁の鉄筋・型枠を組立て、コンクリートを打設しました。
次はB4F床版の施工に進みます。
