■現在の進捗状況

■進捗報告

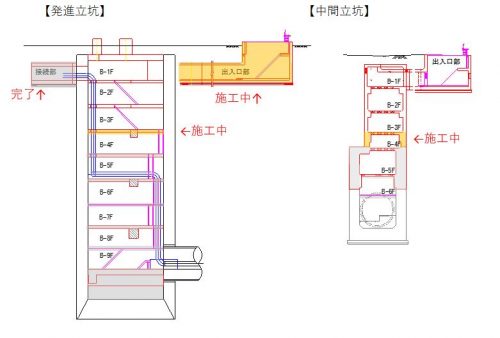

【発進立坑】

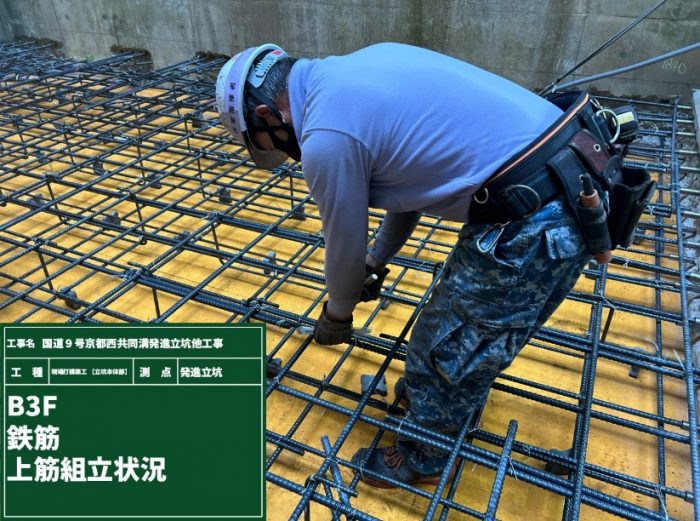

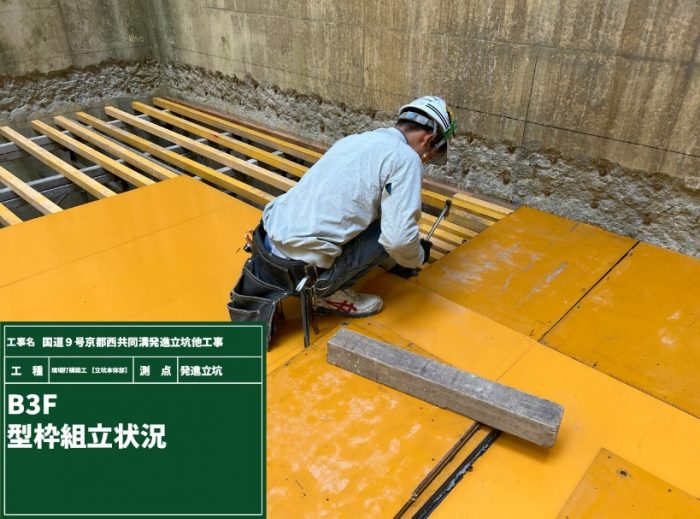

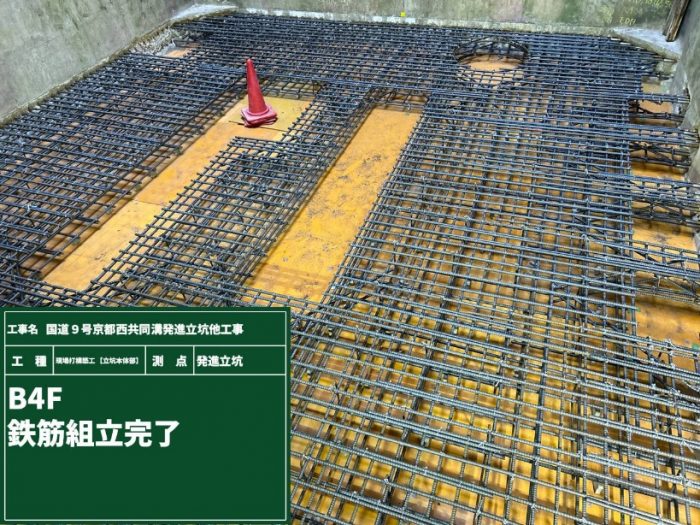

B4Fの打設が完了しました。

(接続部)

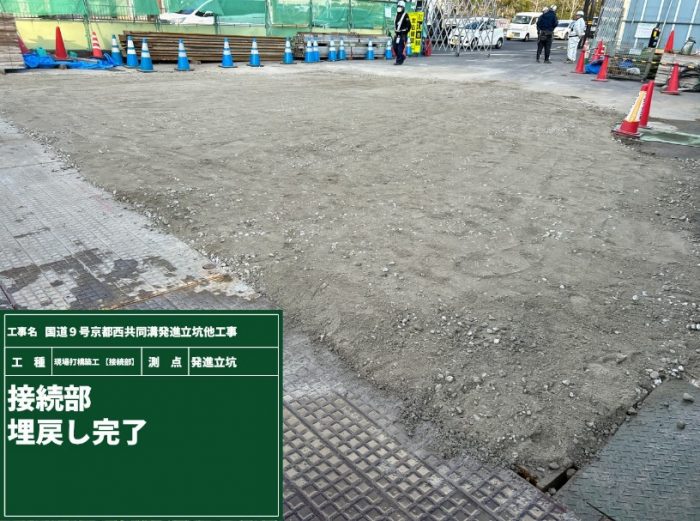

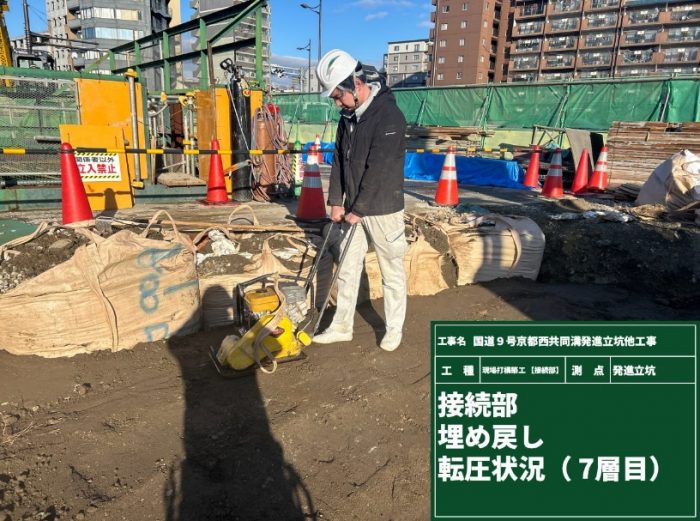

埋戻しが完了し、接続部の施工が終了しました。

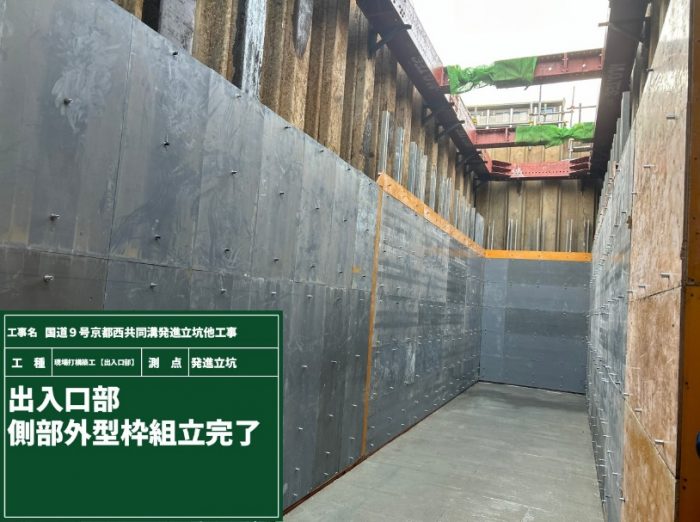

(出入口部)

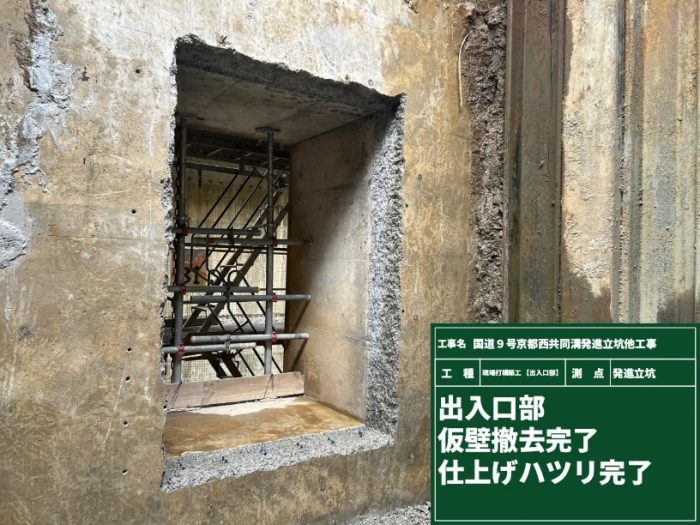

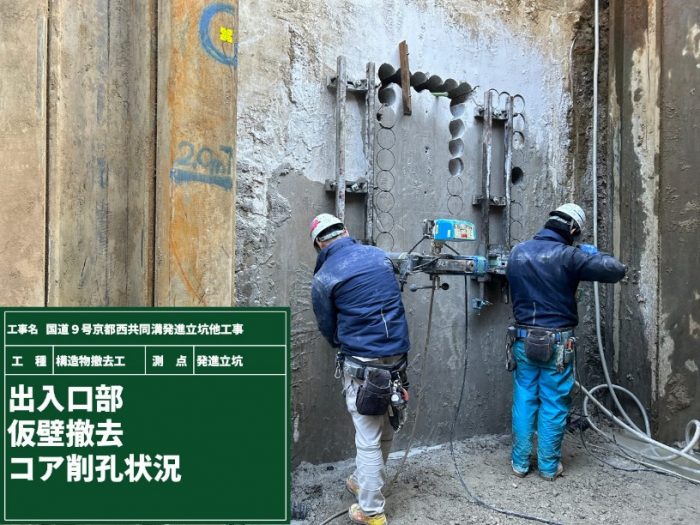

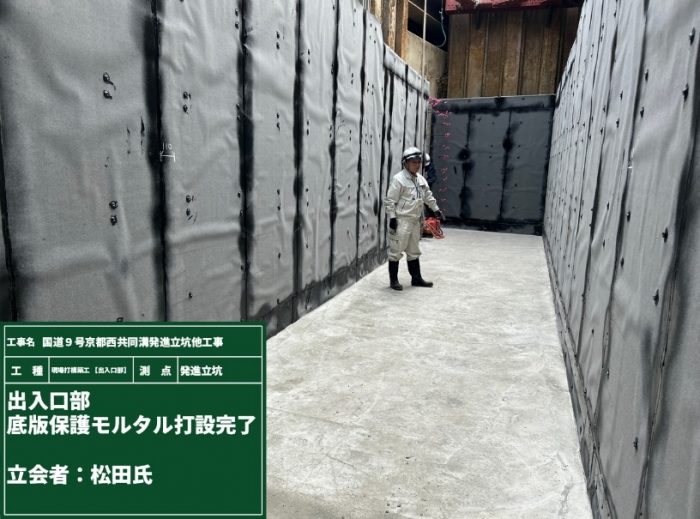

接続する既設構造物には、コンクリート等の壁があったため、これを撤去しました。
また、躯体の構築前に、防水工事を行いました。

【中間立坑】

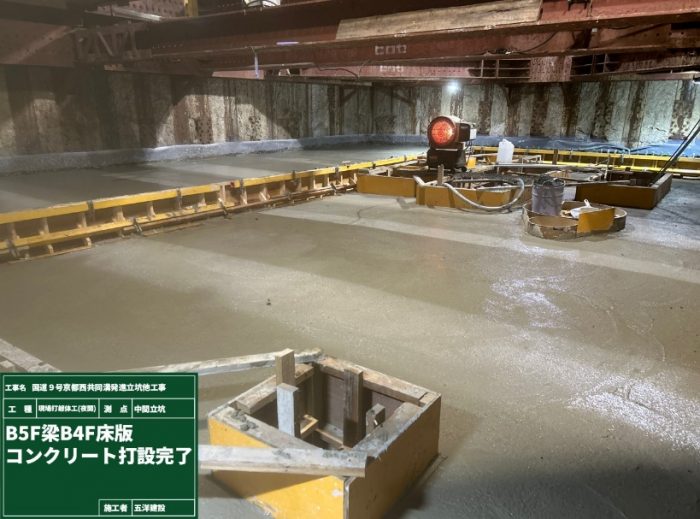

B5F梁とB4F床版のコンクリート打設完了しました。

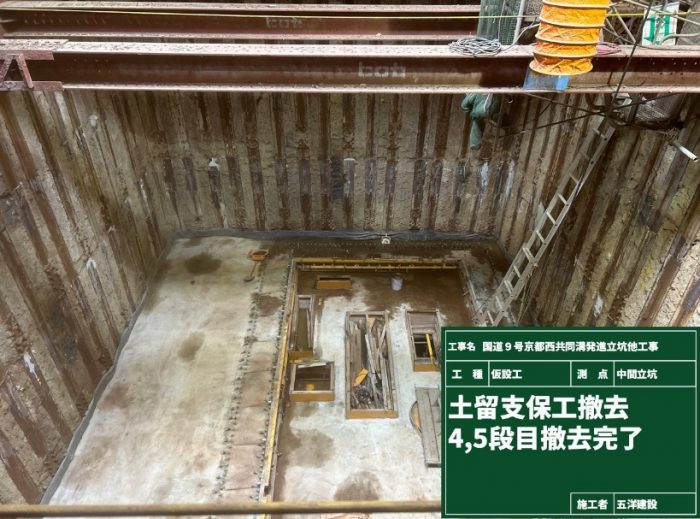

次の階層の躯体構築のために、土留支保工を撤去しました。
