■現在の進捗状況
■進捗報告

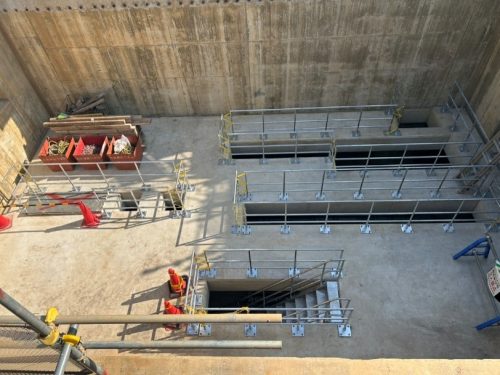

【発進立坑】
完了した階に鋼製階段と防護柵を設置しました。

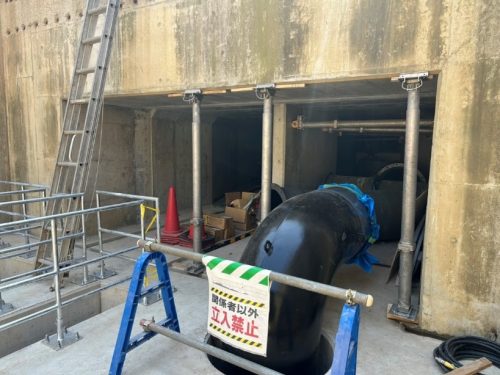

京都市上下水道局発注の配管布設工事を行いました。

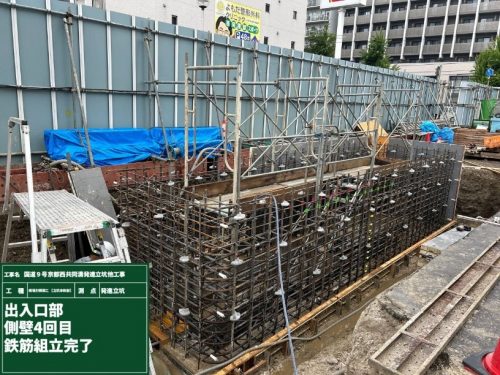

出入口部の躯体の構築を行っています。

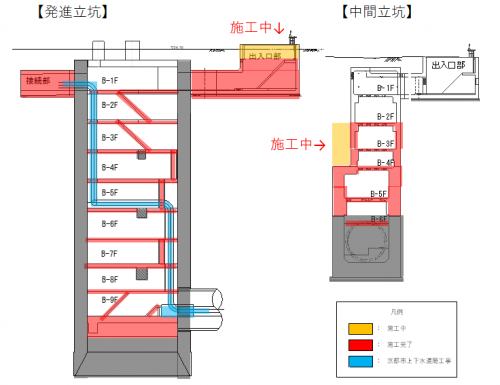

【中間立坑】

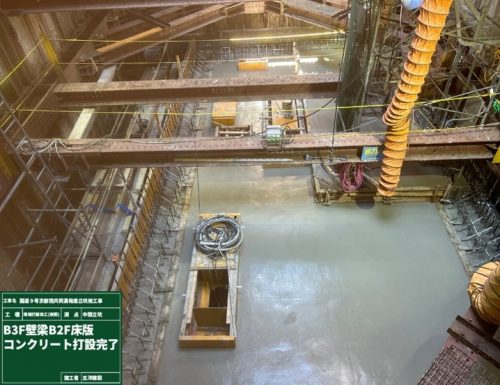

B3F壁梁・B2F床版のコンクリート打設が完了しました。
現場ホームページ 中日本ブロック
2025年 07月 03日
■現在の進捗状況
■進捗報告
【発進立坑】
完了した階に鋼製階段と防護柵を設置しました。
京都市上下水道局発注の配管布設工事を行いました。
出入口部の躯体の構築を行っています。
【中間立坑】
B3F壁梁・B2F床版のコンクリート打設が完了しました。
