■現在の進捗状況
■進捗報告
【発進立坑】

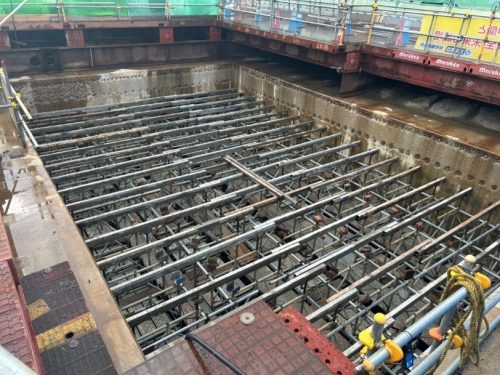

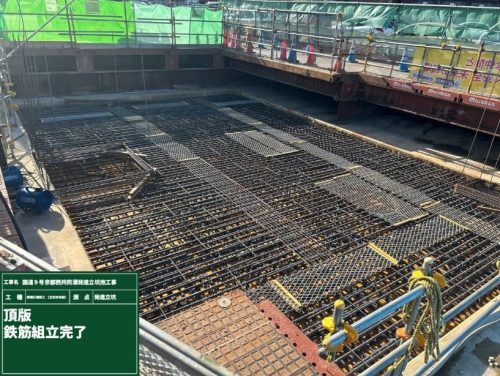

頂版の施工を行っています。

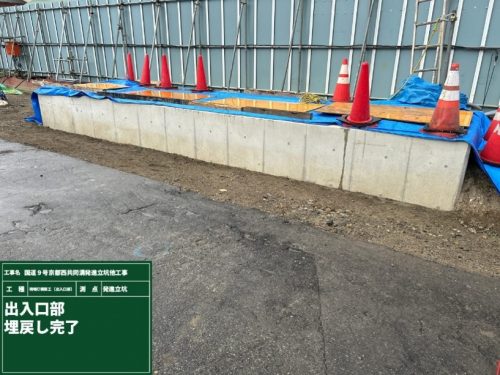

出入口部の躯体の構築が完了し埋戻しを行いました。

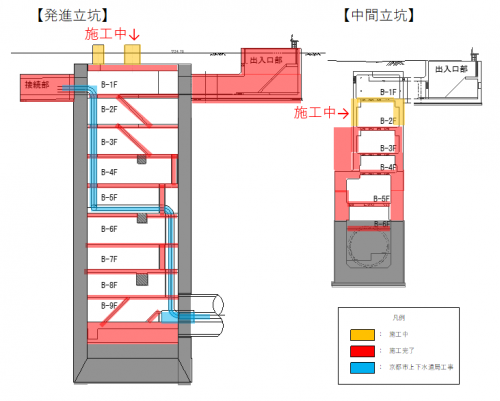

【中間立坑】

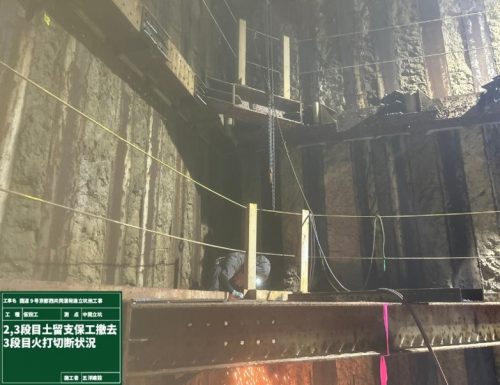

次の階層の躯体構築のために、土留支保工を撤去しました。
また、防水工事を行いました。
【到達立坑】

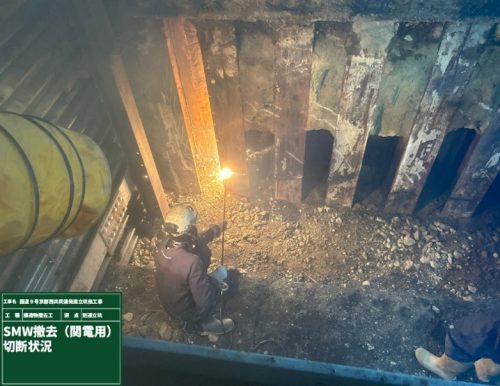

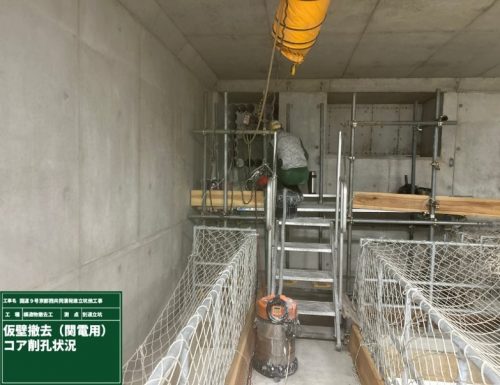

SMWと仮壁の撤去を行いました。
現場ホームページ 中日本ブロック
2025年 08月 05日
■現在の進捗状況
■進捗報告
【発進立坑】
頂版の施工を行っています。
出入口部の躯体の構築が完了し埋戻しを行いました。
【中間立坑】
次の階層の躯体構築のために、土留支保工を撤去しました。
また、防水工事を行いました。
【到達立坑】
SMWと仮壁の撤去を行いました。
