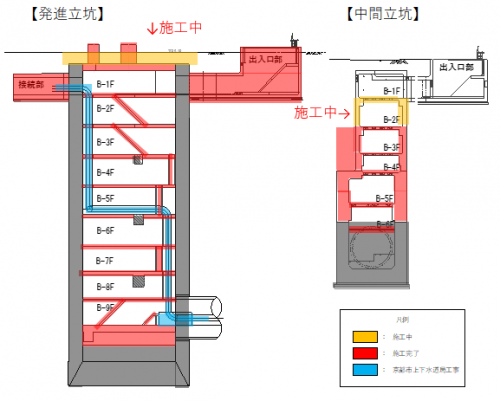

2025年 09月 05日 2025年8月度 ■現在の進捗状況 ■進捗報告 【発進立坑】 頂版の打設を行い、本体部の躯体構築が完了しました。 また、人孔の設置と防水工事を行いました。 【中間立坑】 B2F壁梁の施工を行っています。
