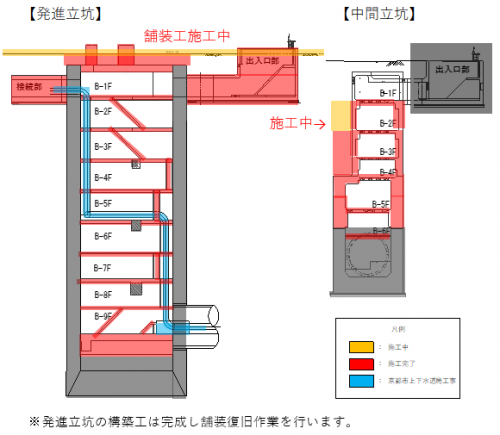

2025年 10月 06日 2025年9月度 ■現在の進捗状況 ■進捗報告 【発進立坑】 完成した立坑に鋼製階段や防護柵を設置しました。 また、立坑本体部周囲の鋼矢板を引き抜きました。 【中間立坑】 B2F壁梁B1F床版のコンクリート打設が完了しました。
