■進捗報告
国交省発注の共同溝工事は、3月30日に竣工検査を終え完了しました。
引き続き、京都市上下水道局発注の水道菅布設工事を行います。
【発進立坑】

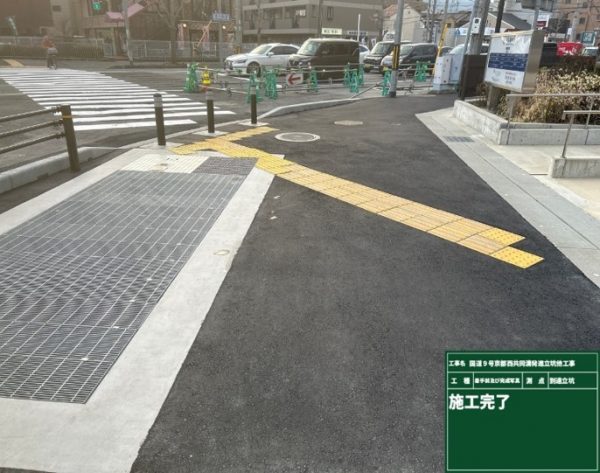

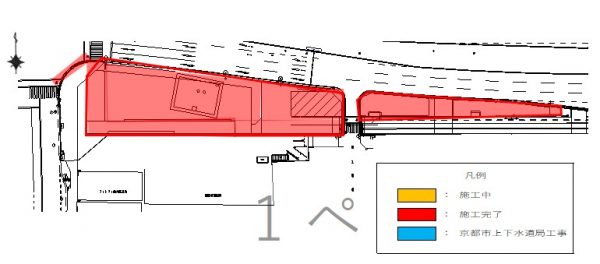

防護柵を設置し、舗装復旧が完了しました。

【中間立坑】

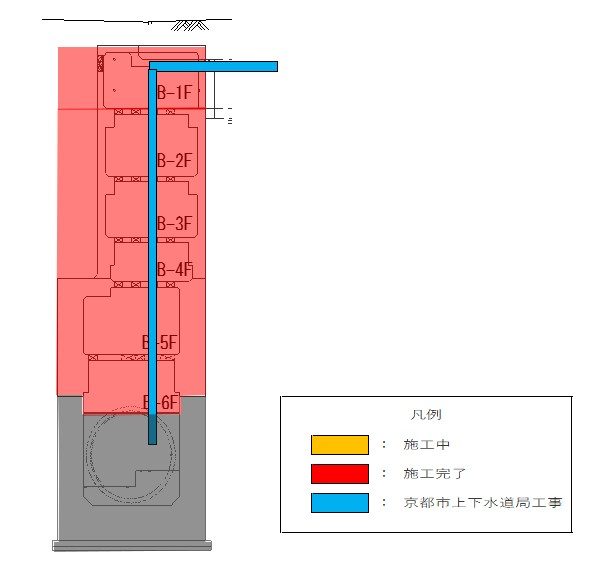

中間立坑本体部の躯体構築が完了しました。
京都市上下水道局発注の配管布設工事を行っています。

【到達立坑】

歩道部の舗装と防護柵の設置を行い、舗装復旧が完了しました。
