現在、1073m地点に到達しています!!
残り350m程ですが、土被り(トンネルの上の土の厚さ)が少なくなってきているため、今まで以上に慎重な掘削が求められます。

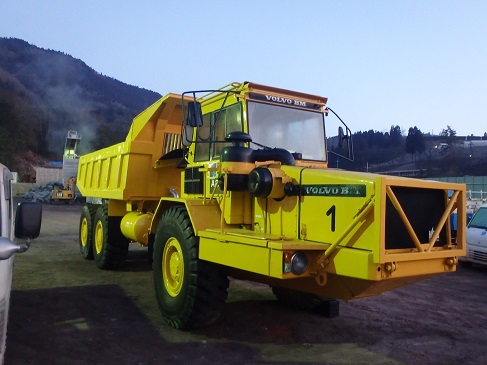

トンネルの延長が長くなったので、「ずり」を運搬する重ダンプを追加しました。今までの重ダンプよりひとまわり小さいですが、これでも18t積み(公道を走っているダンプ2台分の積載量)です。

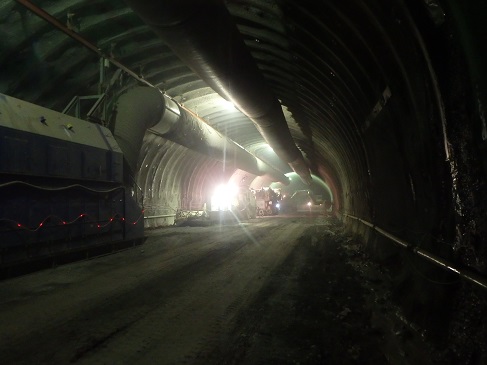

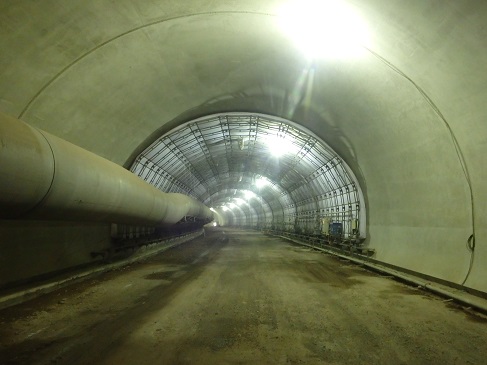

覆工も59BLまで完了し、鋭意施工中です!!

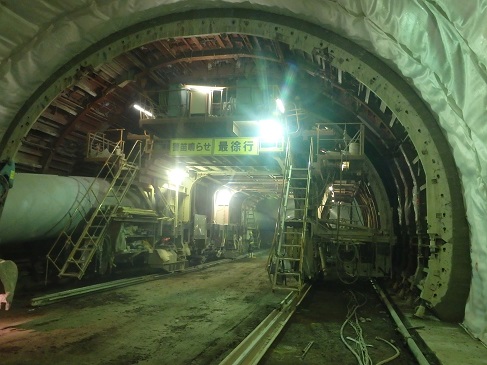

こんなに大きなセントル(上写真の覆工コンクリートを打つためのトンネル用型枠です)がトンネルの中をくぐっていきます。
ちなみ、セントルの長さを1BL(ブロック)と呼び、1BLは10.5mです。

トンネル掘削に伴う「ずり」は、引き続き日高北I.Cに運搬してます。

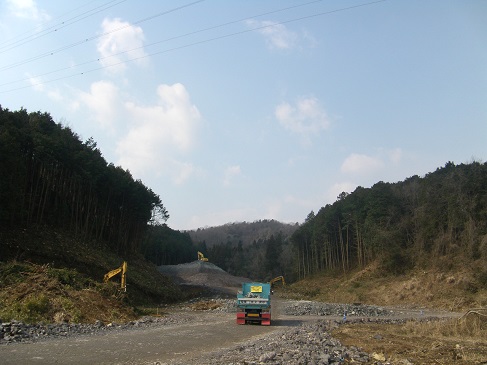

本線用の盛土に加えて、仮置きをする場所を確保するために、写真手前では、伐採を進めてます。

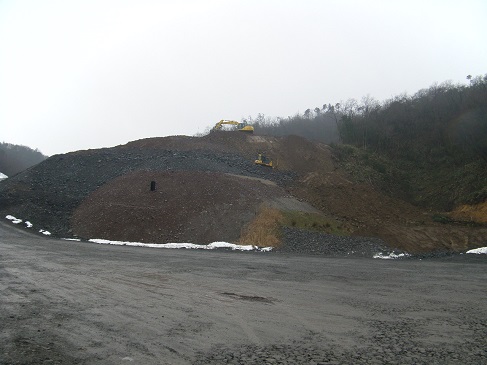

こちらは、岩井土砂受入地。鋭意受入中!
