本工事は、神戸港のポートアイランドにて、コンテナヤードの再整備にかかる工事を行っています。
本工事には、コンテナヤードの電気設備である給電ボックスや門型クレーンを固定するための

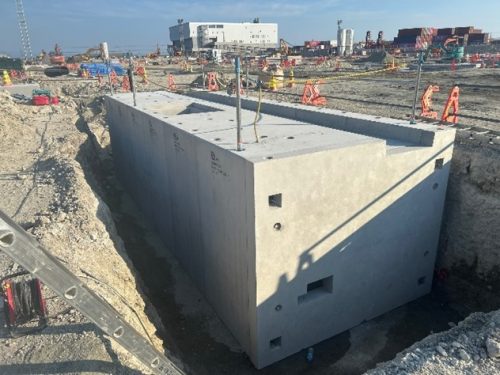

係留装置基礎を作る必要があります。これらは工場で製作したコンクリート2次製品(プレキャスト)を
据付けることで構造物を完成させます。
7月は給電ボックス1基、係留装置基礎22基の据付作業を行いました。

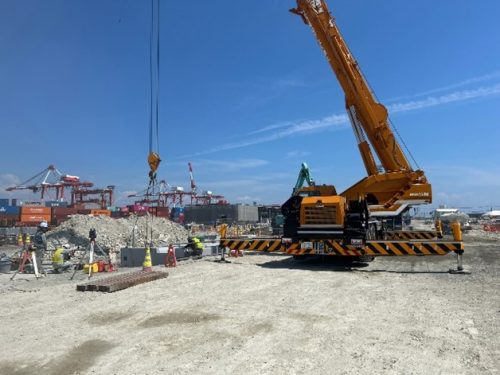

1基10tほどの大型の2次製品をレベルや光波といった測量機械を使用し、
精度よく所定の位置に据付けました。
並行して施工中の地盤改良工事の進捗としては約4000本ある杭の造成が、3500本を越えました。
改良工事の施工は、残り僅かになりましたが、工事はまだまだ続きます。
熱中症にも注意しながら最後まで安全に作業を進めます。
ご安全に!
