堺泉北港汐見沖地区岸壁(-12m)上部工等工事(第2工区)

五洋・あおみ特定建設工事共同企業体   JOINT VENTURE

工事レポート

2025年 12月 01日

2025年11月度

ホームページをご覧いただきありがとうございます。



本工事では桟橋上部工の工事を行っております。

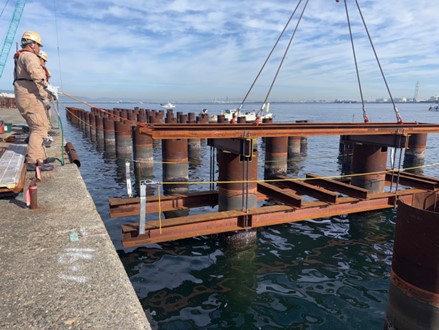

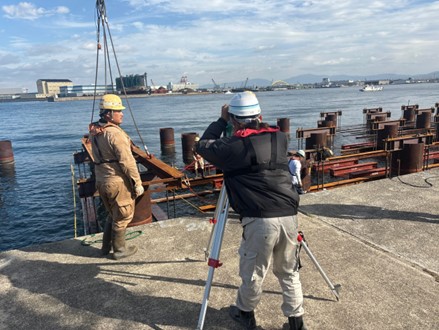

今月は、潜水士船とクレーンによる躯体部8スパン・10スパンの1ロット目のコンクリート打設、

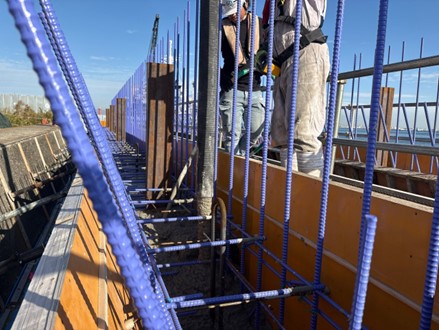

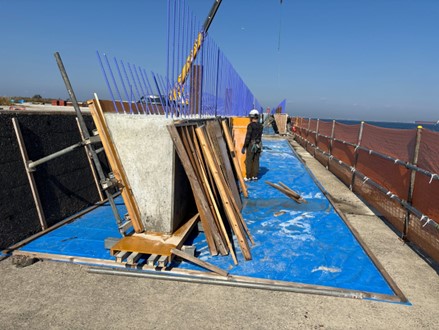

支保工架設、渡版部の鉄筋・型枠組立、プレキャスト消波板の製作を行いました。

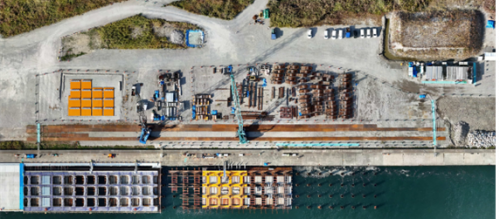

ドローンによる空撮写真(11月末時点)



【コンクリート打設】

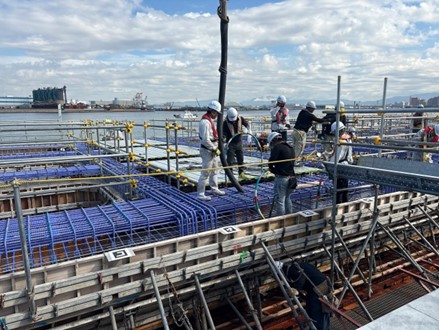

8スパンのうち2・3スパン目の1ロット目のコンクリートの打設を行いました。







【支保工架設】

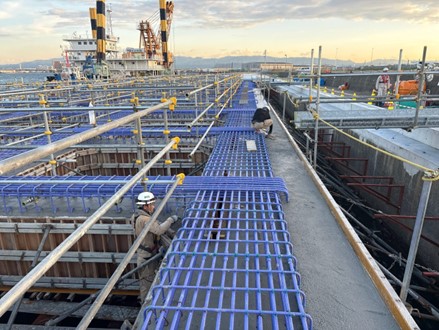

8スパンの内の4~6スパン目で支保工の架設作業を行いました。

子の支保工の上に型枠を組み立て、コンクリートを打設します。







【渡版ブロック製作】

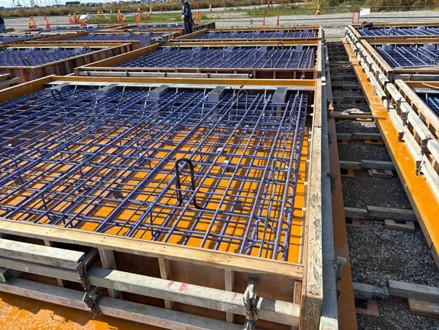

製作ヤードにおいて渡版ブロックの製作を行いました。

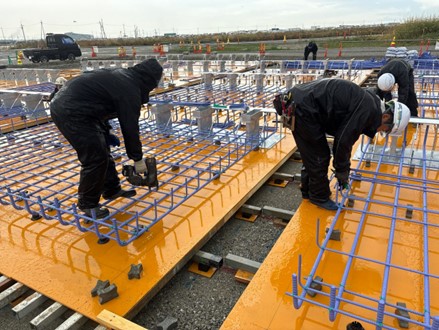

底型枠・鉄筋・型枠の順で組立を行います。

12月にコンクリートを打設予定です。







【プレキャスト消波板製作】

製作ヤードにおいてプレキャスト消波板の製作を行いました。

12月に起重機船にて据付予定です。











以上になります。
