令和4年度 見の越トンネル工事

五洋建設株式会社

工事レポート

2020年 09月 10日

2020年8月の工事写真

◆ 8⽉に⼊って、猛烈な暑さが続いていますが、皆さん熱中症・感染症対策はしっかりされていますか︖



◆ 現場では、冷感フェイスカバー・冷感マスクを活⽤し、熱中症・感染症対策を⾏っています。

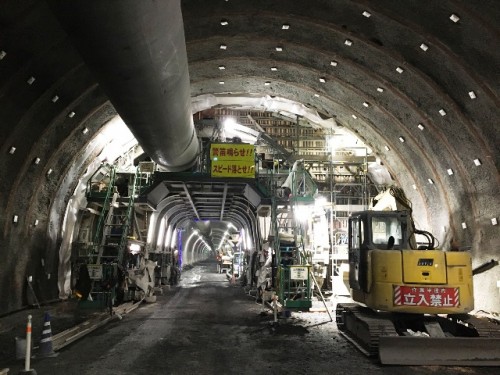

◆ 作業の⽅は、覆⼯において⾮常駐⾞帯⾯壁部の施⼯を⾏っています。

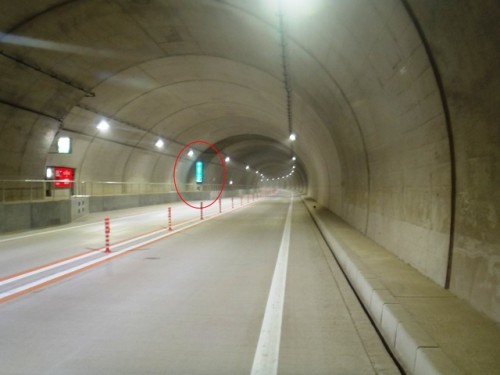

◆ ⾮常駐⾞帯⾯壁部って何︖って思われますよね︖トンネル内で⾞が故障した時に停⾞することができる⾮常駐⾞帯の褄(つま)の部分のことで、電光掲⽰板などが設置してあるところをいいます。

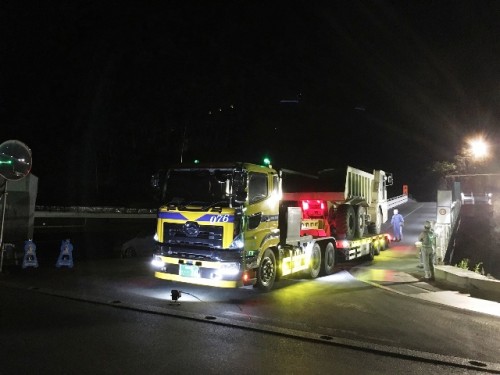

◆ トンネル掘削機械のうち、唯⼀残っていた重ダンプが出て⾏きました。

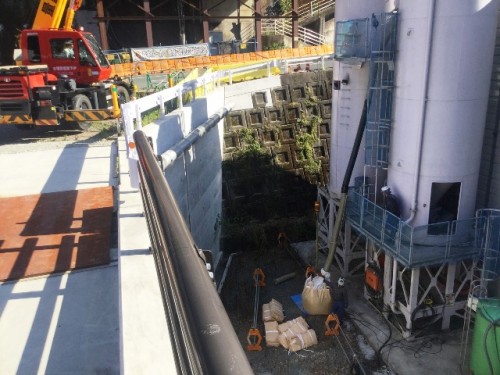

◆ トンネル掘削作業のストップに伴い、各サイロ内に残っていたセメント・フライアッシュを撤去しました。



















🌼 8⽉末現在、1100m掘削完了。588m覆⼯完了。🌼
