地盤改良工事(その1)

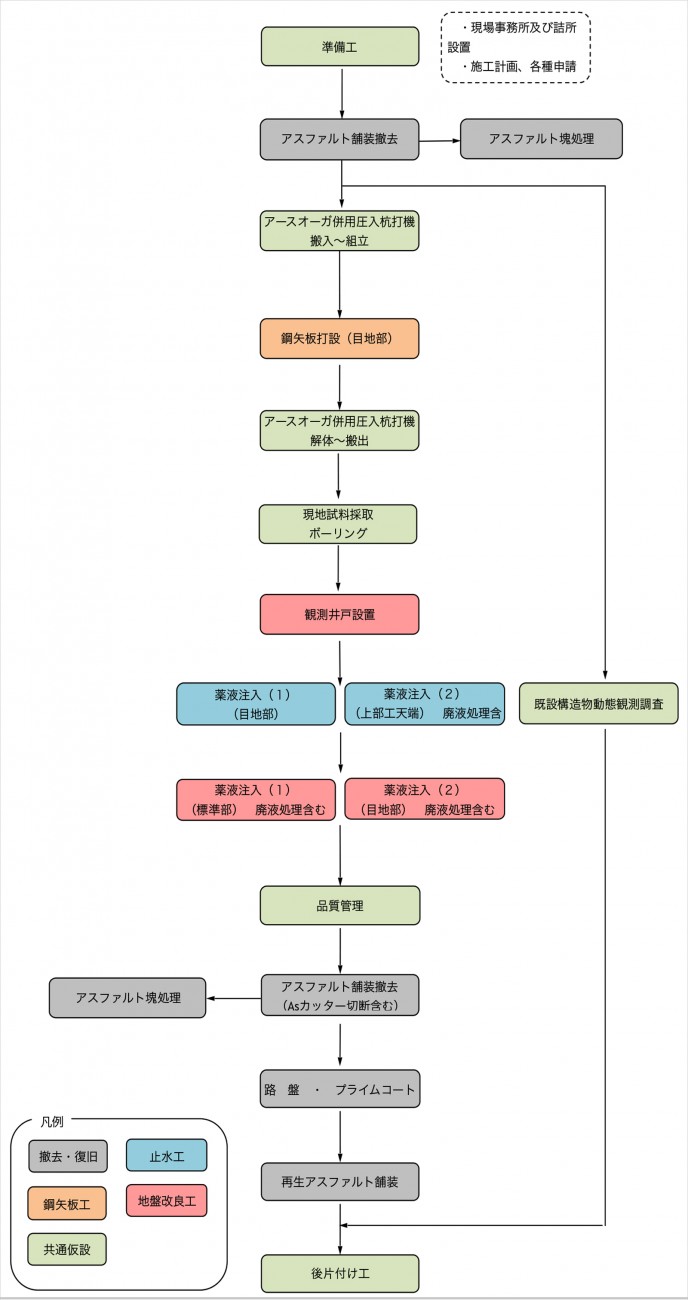

この工事の施工フロー図を紹介します。
工事概要の中に施工手順を掲載していますが、この図はそれをもう少し詳しく書いたものになり、凡例にある工事の種類を分解して、その作業の流れを示しています。
今回の工事のおおまかな作業の流れは、撤去・復旧工として、アスファルトの撤去を行い、次にケーソン目地部に鋼矢板を打設します。その後、打設した鋼矢板とケーソンの隙間に止水注入を行い、地盤改良工へと進んでいき、最後にアスファルト舗装を復旧して完成になります。
次回以降は、工事の進捗に合わせて、施工状況写真を交えながら詳細を伝えていきたいと思います。
