和歌山下津港海岸(海南地区)藤白水門・護岸等築造工事

五洋・カナデビア異工種建設工事共同企業体JOINT VENTURE

工事レポート

2026年 04月 07日

2026年1~3月度

ホームページをご覧いただきありがとうございます。

1月から3月にかけて、水門躯体(4・5・6リフト)の鉄筋⇒型枠組立⇒コンクリート打設を行いました。

また、3月下旬には、水門躯体最上部(7リフト)の施工に向けて、足場組立を行いました。

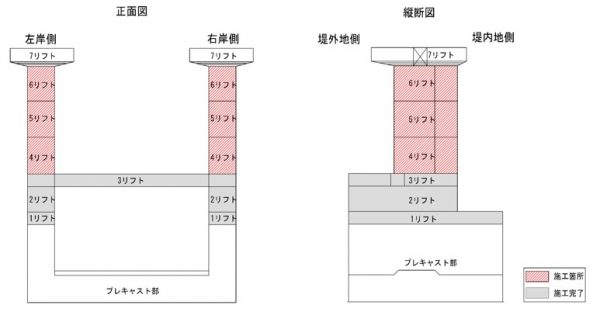

水門躯体工リフト割図

作業状況全景

【型枠組立】

型枠組立は、海上から50t吊起重機船を使用して施工を行いました。

型枠吊荷時、水門躯体および足場が障害物となり、クレーンオペレータから見えない部分(死角)が、

クレーンブーム先端にカメラを搭載することで、運転席からモニターで吊荷を確認することが可能となります。

クレーンオペレーターが吊荷と作業員の位置関係が把握しやすくなり、見えない場所でも安全に作業を進めることができました。

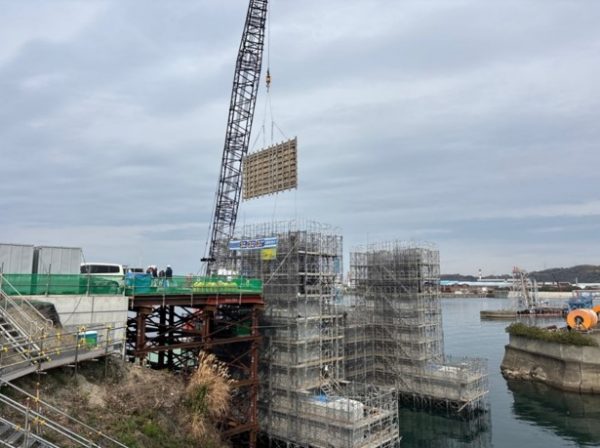

型枠組立状況

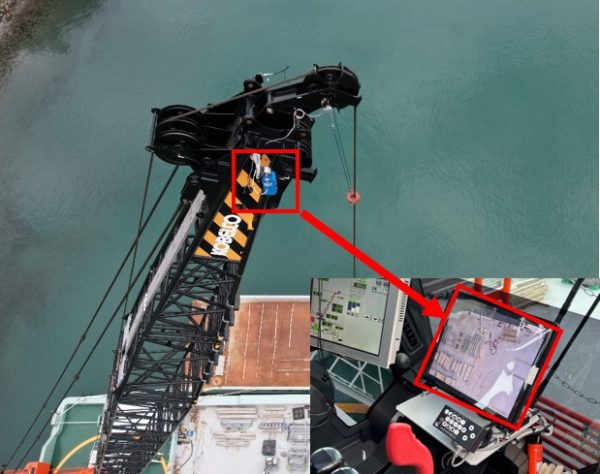

クレーンカメラ設置状況

【コンクリート打設】

32tポンプ車にて最大で30m程度離れた箇所のコンクリート打設を行いました。

コンクリート打設状況

【水門躯体最上部の足場組立】

陸上側からは70t吊ラフタークレーンおよび海上側からは50t吊起重機船を使用して、

7リフトを施工するための足場及び型枠支保工(型枠がコンクリート自重で変形しないように支える仮設の支柱)の

支える元となるブラケット状に組んだ鋼材の据付を行いました。

据付後、上部に桁材を設置し、7リフト施工に向けた型枠支保工および足場組立を行います。

鋼材ブラケット据付状況

【今後の予定】

4月は水門躯体最上部(7リフト)の鉄筋組立⇒型枠組立⇒コンクリート打設を行います。
