神戸港航路附帯施設築造工事(第9工区)

五洋・日本海工特定建設工事共同企業体JOINT VENTURE

工事レポート

2026年 03月 02日

2026年2月度

現場ホームページをご覧いただきありがとうございます。



このページでは神戸港航路附帯施設築造工事(第9工区)の工事内容を掲載しています。

当工事は神戸港航路附帯施設での被覆ブロックの設置、本体コンクリートの打設、

裏埋材の投入を行う工事となっています。

施工場所は六甲アイランド南側の沖合となります。



2月は先月から引き続き裏埋材の投入を行いました。

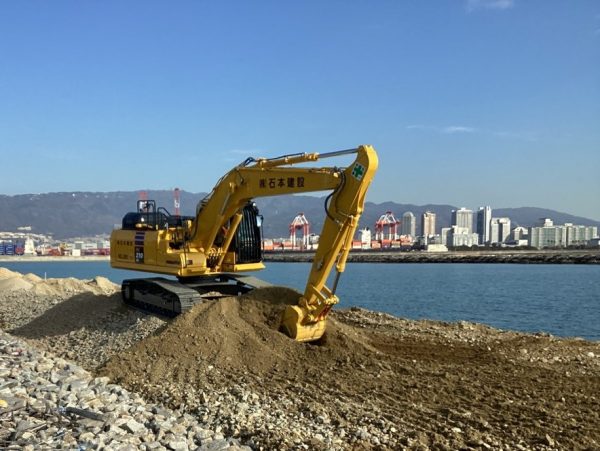

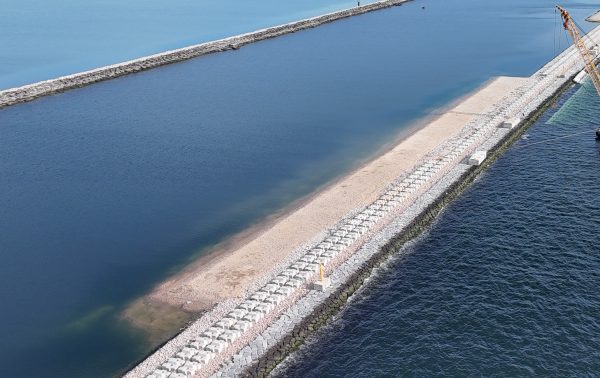

所定の高さまで裏埋材の投入が完了した範囲では、バックホウを使用して天端の均し作業を行いました。

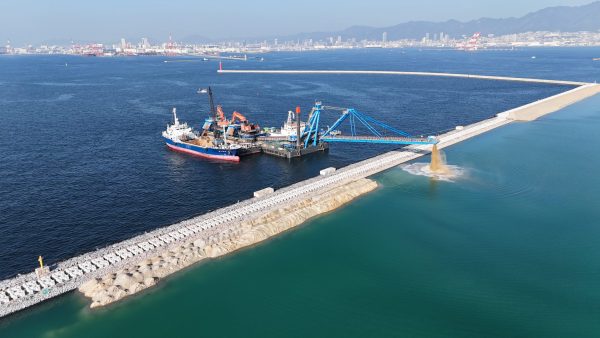

2月末に最後のガット船が到着し、裏埋材の投入が完了しました。



作業の完了したリクレーマー船は、山口県長府港へ帰港します。



3月より、海上では起重機船を使用した被覆ブロック据付作業、

陸上では間詰ブロックの製作を行います。
