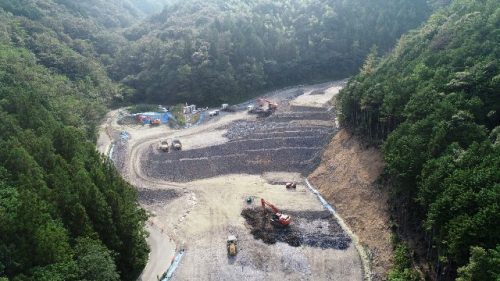

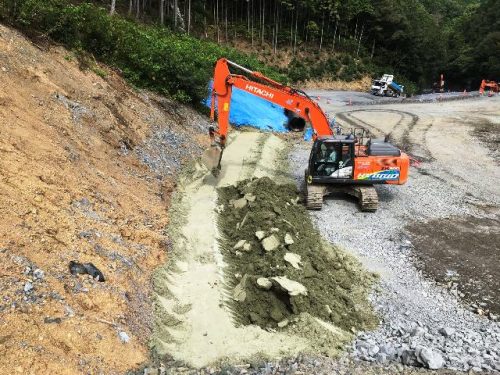

◆ 8月に入り、変な天気が続いてますが体調を壊してないでしょうか?さて現場の方は下敷水で底面遮水工が終盤を迎えています。

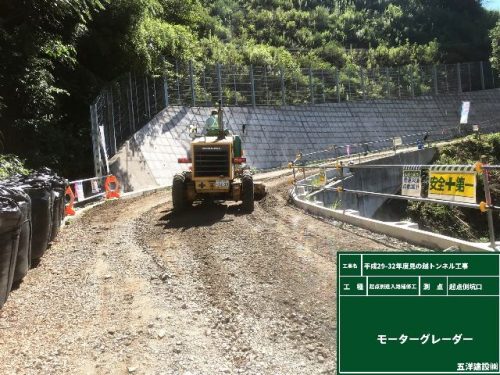

◆ 起点側坑口への進入路の補修を行っております。写真は、モーターグレーダーによる不陸整正です。

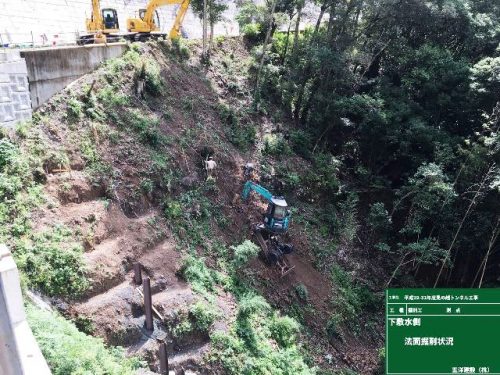

◆ また起点側坑口では、RCM工法(ロッククライミング工法)による法面掘削が始まりました。

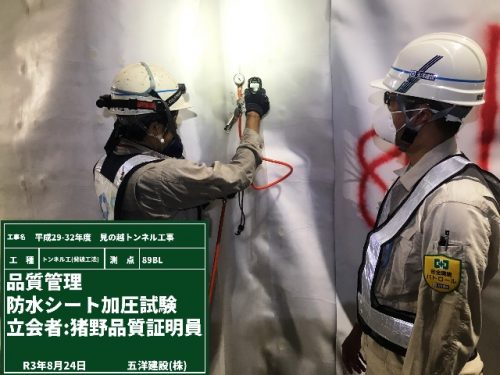

◆ 月末の既済検査に向け、品質証明員による品質確認を行いました。

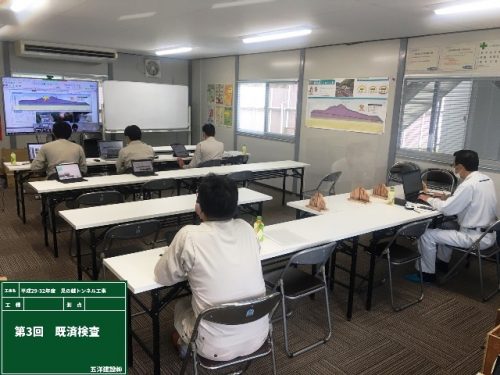

◆ 今回初めて既済検査をWEB形式で行いました。

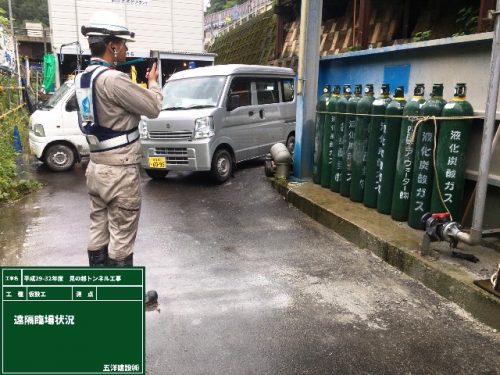

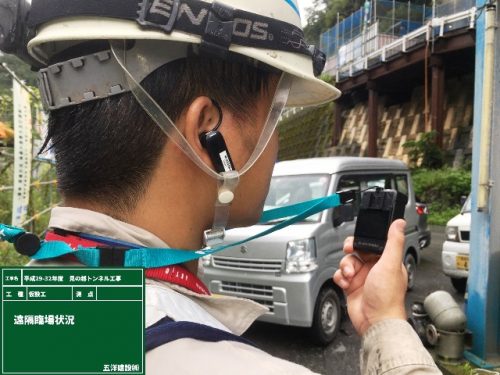

◆ 既済検査もそうですが、人との接触を極力減らす目的で遠隔臨場(立会者が現場に来ないで、WEBで立会)も行っています。
🌻 8月末現在、1425m掘削完了。765m覆工完了。🌻
