❖2月に入り寒い日が続いていますが、みなさん風邪などひいてないですか? 現場の方は、雪は降るものの積もらず凍結が心配ですが着々と進めております。
◆先月も紹介しましたが、PRISM(官民研究開発投資拡大プログラム)の一環で、『自立制御バックホウによる遠隔管理と自動施工』を坑内にて実証実験を行ってきました。

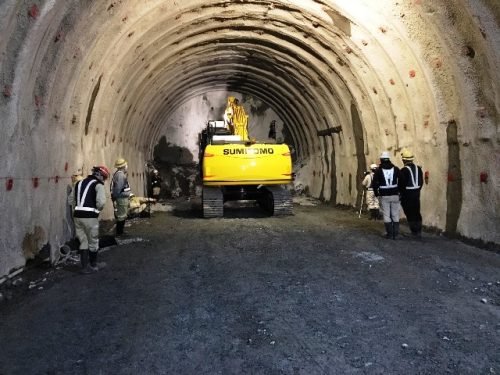

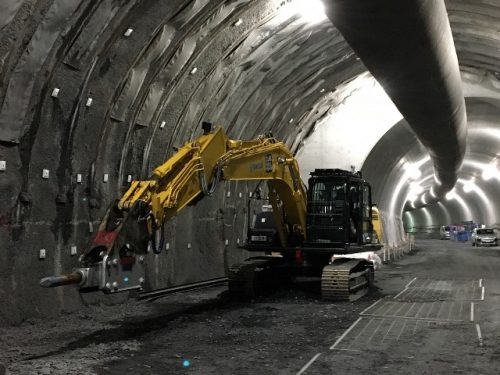

◆ かなり狭いトンネル内にて、自立制御ということで障害となることが多かったですが、写真内のバックホウには誰も乗っていない状態で動いています。

◆新しい場所(茗荷谷材料置場)にて、敷鉄板ほかの材料の搬入作業も始めました。

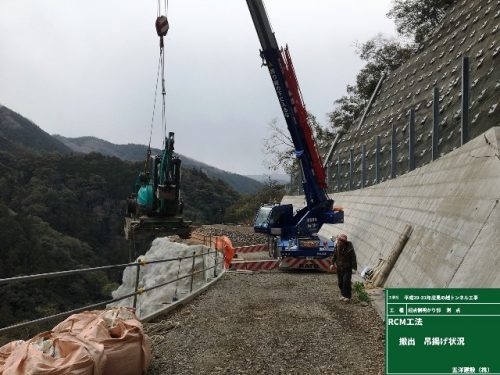

◆起点側坑口部の急傾斜を頑張ってくれていたRCMバックホウが作業を終え、引揚げ・搬出を行っています。

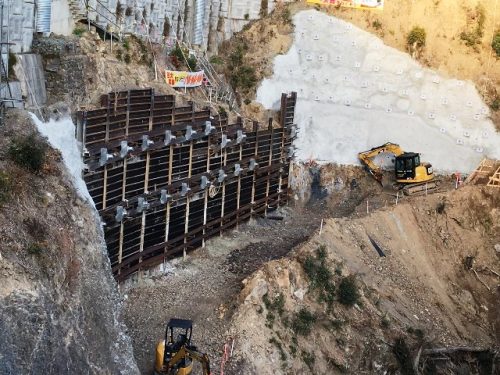

◆起点側坑口部直壁工も3段目の腹起し設置を終え、アンカー打設を待ってます。

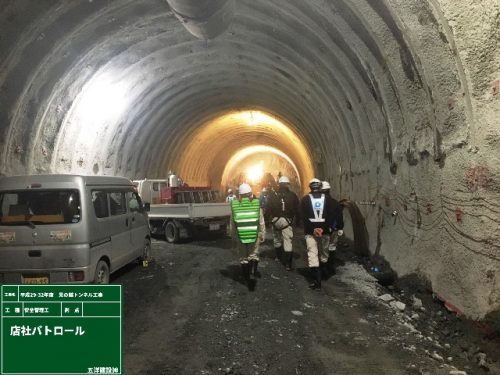

◆今月も店社パトロールにて貴重な意見を頂きました。
❖ 2月末現在、1897m掘削完了。1254m覆工完了。❖
