◆ 4月に入り丸山公園の『しゃくなげ』はもちろんのこと事務所のシャクナゲも咲き始めました。
◆ 改めまして、この4月より『令和4年度 見の越トンネル工事』として再始動しております。今回から『安全専任』を配置し、より安全に作業を進めてまいりますので、引き続きよろしくお願いします。

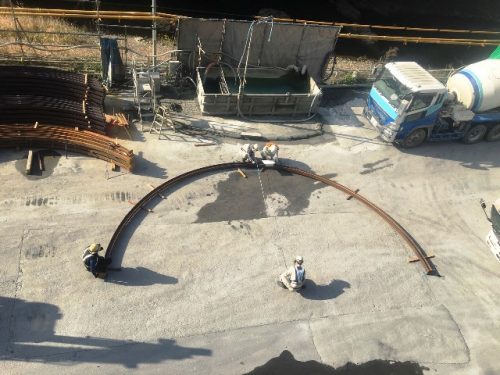

◆ 仮設備ヤードでは、新規工事ということで再度材料確認などを行っています。

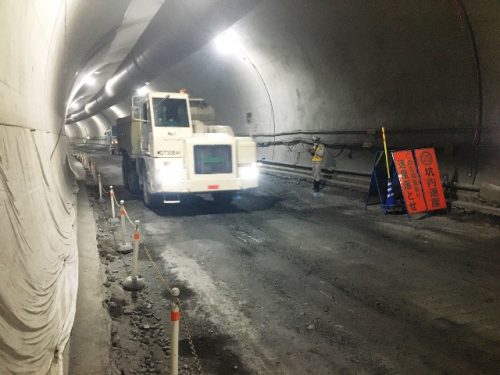

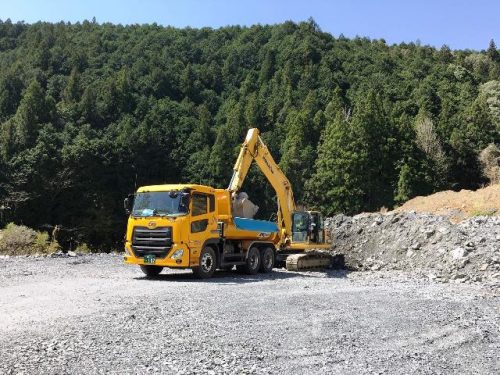

◆ 敷水から下敷水地区へのずり運搬も再開させております。

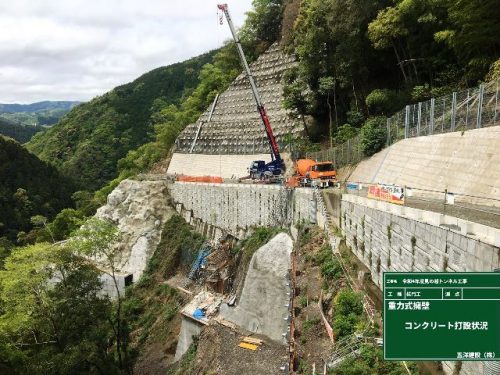

◆ 起点側坑口部では、トンネルを迎えるため擁壁工の築造を順次行っています。

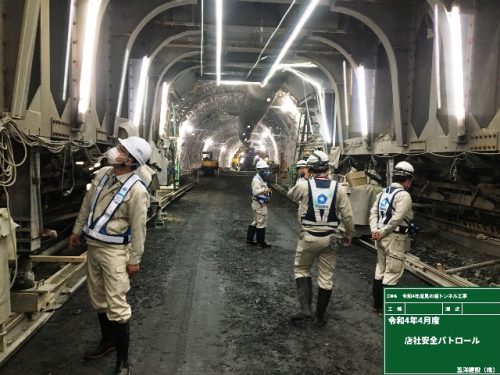

◆ 今月も漏れなく店社パトロールが実施され貴重な意見を頂いております。
❖ 4月末現在、2026m掘削完了。1368m覆工完了。❖
