◆ 1月に入り、事務所の灯油を給油しに行く回数が一段と増えている日々を過ごしていますが、皆さんいかがお過ごしでしょうか。

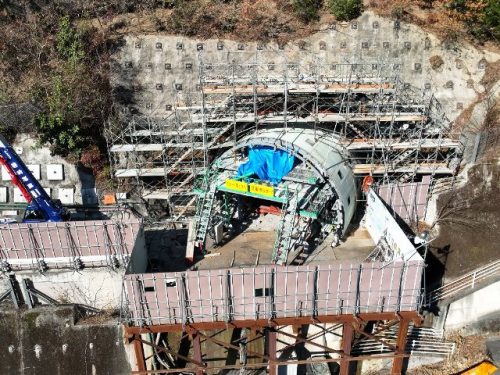

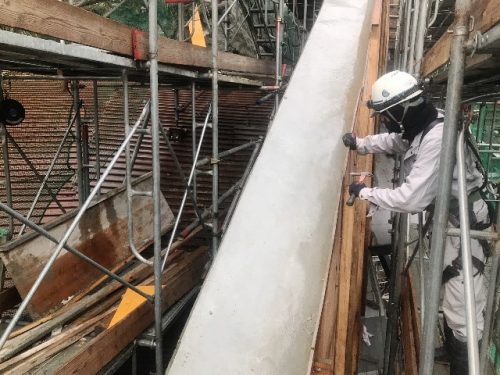

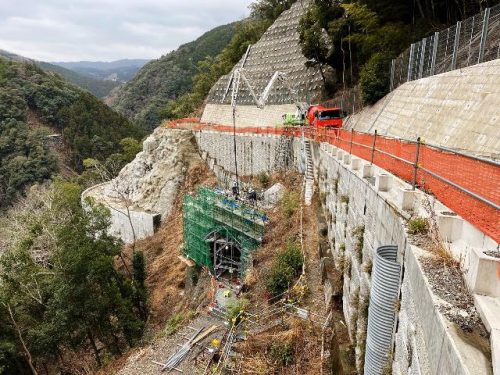

◆ 現場では先月から準備をしておりました起点側坑門工の打設を行いました。

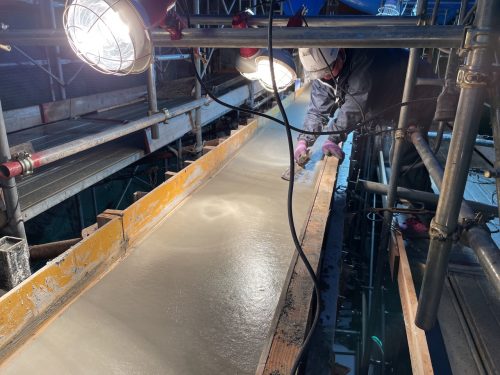

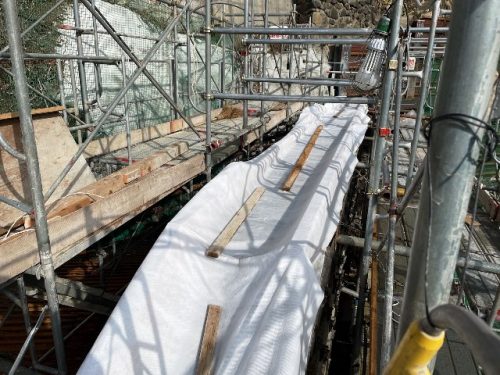

◆ 打設完了後、湿潤養生・型枠脱型と順次施工を進めております。

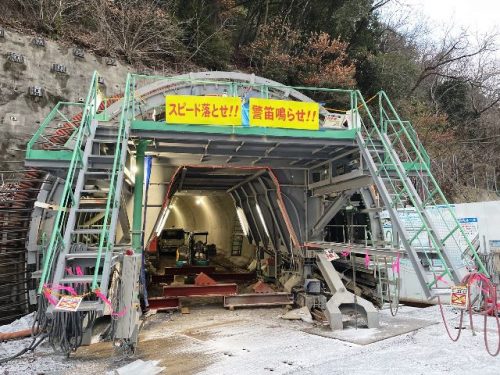

◆ 一方終点側では、起点側の施工が終わったため、セントルを引き出し通行止め状態にし、終点側坑門工の足場組立を行っております。
❖ 1月末現在、2128m掘削完了。2123m覆工完了。❖
