最終処分場施設整備工事

五洋・協和エクシオ特別共同企業体JOINT VENTURE

工事レポート

2021年 04月 07日

2021年3月の工事写真

≪3月の作業内容≫

3月度は、浸出水集排水設備工事、大型フリューム側溝設置等を行います。

浸出水集排水設備工では、1期施工と同様の作業手順で施工を行います。

始めに、浸出水集排水管周りの基礎コンクリートを打設し、その後本管と枝管を布設します。

管布設完了後に、管の目詰まりを防止する為に割栗石を投入し、所定の形に整形します。

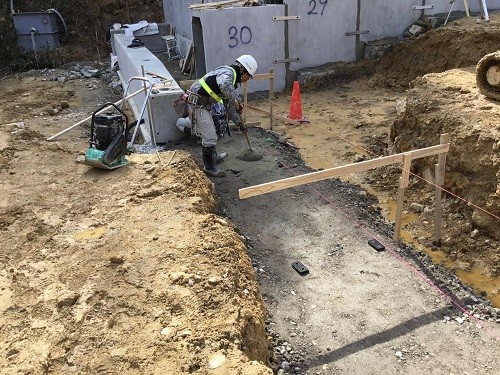

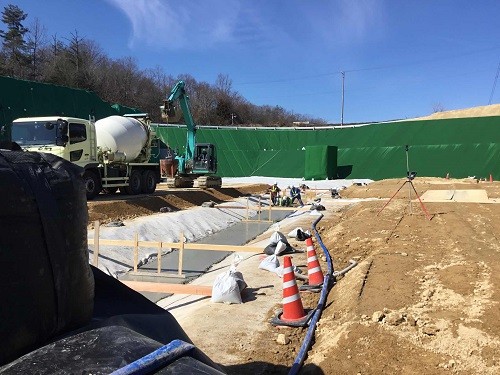

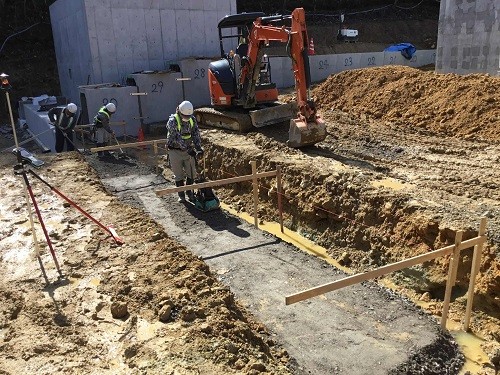

基礎コンクリート打設

基礎コンクリート打設

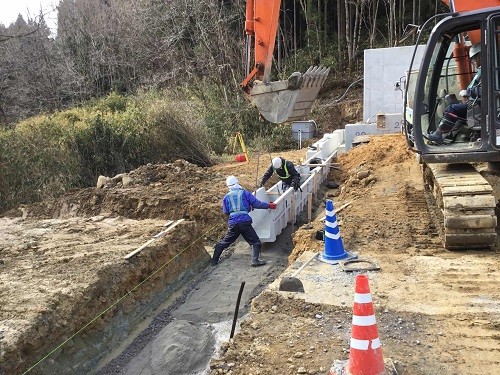

浸出水集排水管布設

浸出水集排水管布設

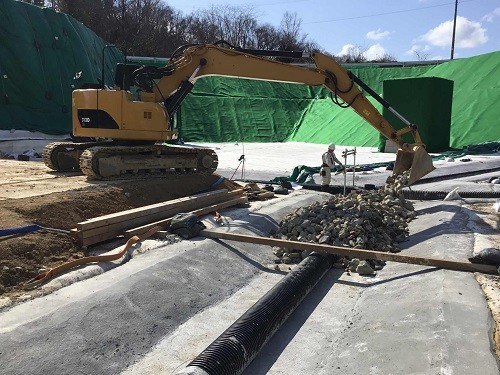

割栗石投入

割栗石投入

浸出水集排水工完了

浸出水集排水工完了

大型フリューム側溝の施工では、側溝を設置する箇所をバックホウで床掘掘削を行います。

床掘完了後、基礎砕石の敷均し・転圧を行います。

クレーン仕様のバックホウを使用して、側溝を吊込み、据付を行っていきます。

設置後は、側溝がズレないよう注意しながら両脇を掘削土砂で埋戻します。

床掘掘削

床掘掘削

基礎砕石敷均し

基礎砕石敷均し

敷モルタル敷均し

敷モルタル敷均し

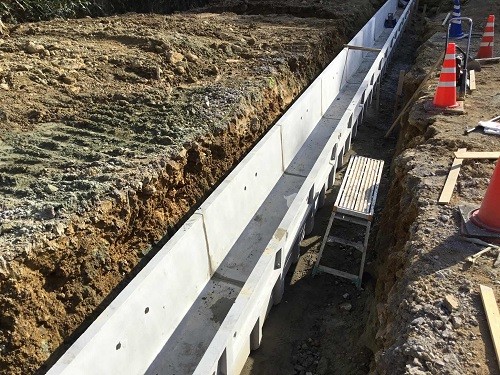

大型フリューム据付

大型フリューム据付

据付完了

据付完了

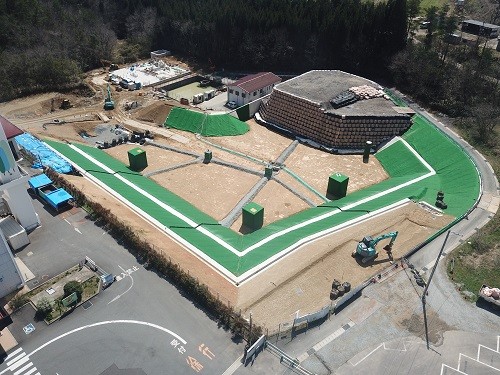

2月現場状況

2月現場状況

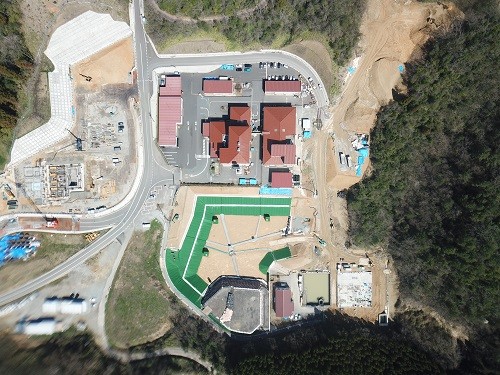

3月現場状況

3月現場状況

令和2年度も無事故・無災害で工事を進めることが出来ました。

残り1年も安全第一で工事を行っていきます。

引続きよろしくお願い致します。
