五洋・協和エクシオ特別共同企業体JOINT VENTURE

工事レポート

2021年 05月 14日

2021年4月の工事写真

≪4月の作業内容≫

4月度は、廃棄物造成工事と建家鉄骨組立工事を行います。

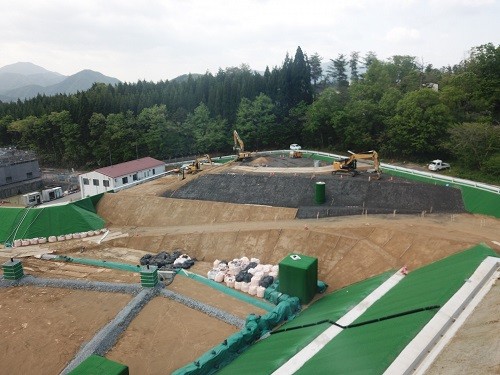

廃棄物造成工事では、2期施工工事で処分場下流側に移設した廃棄物を最終形状に造成します。

移動式クレーン仕様のバックホウで、仮造成で使用していた大型土のうを撤去しながら、

廃棄物を移設していきます。

進入路となる箇所は所定の勾配で造成をしていきます。

廃棄物での造成が完了した箇所から保護土を50㎝の厚さで敷均し・転圧をして整形します。

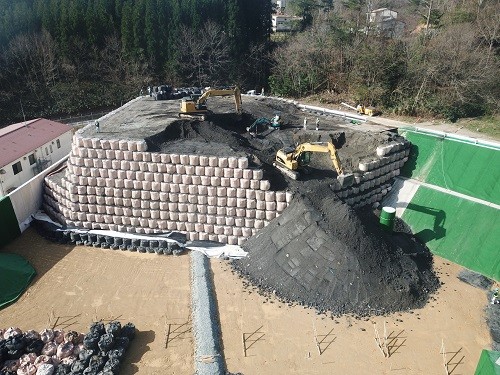

写真-1_廃棄物移設

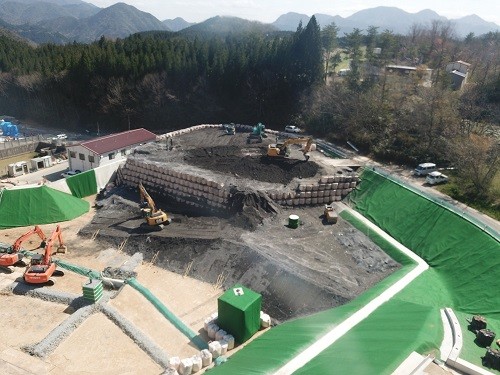

廃棄物移設

写真-2_廃棄物造成

廃棄物造成

写真-3_保護土運搬

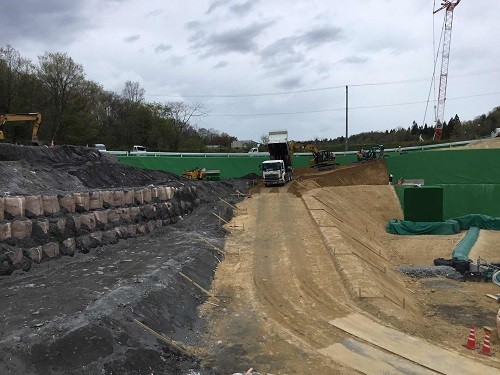

保護土運搬

写真-4_保護土整形

保護土整形

建屋鉄骨組立工事では、地下躯体の上にラフテレーンクレーンを使用して

柱や梁鉄骨を組み立てていきます。

鉄骨同士は高力ボルトを専用の工具で締付け、部材の接合部を強固に固定していきます。

鉄骨継手部はボルトの支圧ではなく、ボルトを本締めすることにより

生じる摩擦力で強度を確保しています。

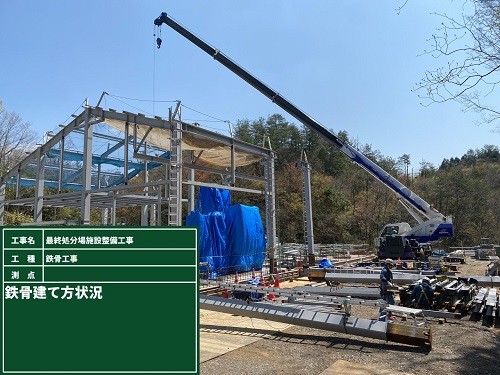

写真-5_鉄骨建て方

鉄骨建て方

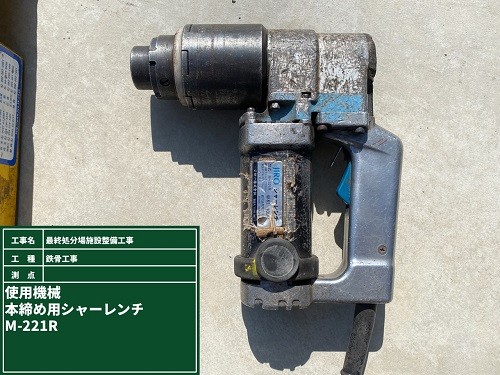

写真-6_本締め用工具

本締め用工具

写真-7_ボルト本締め

ボルト本締め

写真-8_鉄骨組立完了

鉄骨組立完了

写真-9_3月現場状況

3月現場状況

写真-10_4月現場状況

4月現場状況

5月度は、廃棄物造成工事と外壁工事を行います。
