最終処分場施設整備工事

五洋・協和エクシオ特別共同企業体JOINT VENTURE

工事レポート

2021年 08月 20日

2021年7月の工事写真

7月度は、ガードレール設置工事と既存棟外壁塗装工事を行います。

ガードレール設置工事では、バックホウを使用して支柱の打込みを行います。

支柱を斜めに打込まないよう、垂直方向の確認を行いながら所定の深さまで打込みます。

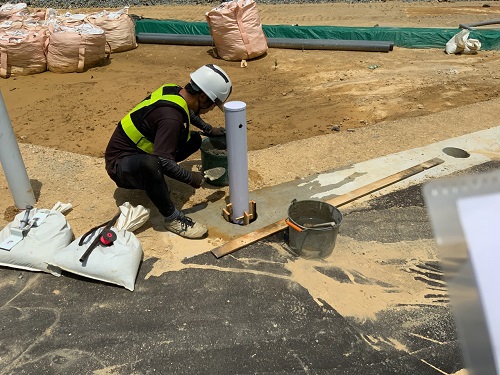

コンクリート基礎部では、あらかじめ箱抜きしていた箇所に支柱を建て、モルタルで間詰めします。

次に、支柱間はビーム(波型の鋼板)をボルトで締めて固定します。

支柱打込み

支柱打込み

モルタル間詰め

ビーム設置

既存棟外壁塗装工事では、始めに高圧洗浄機を使用して外壁の汚れを水洗いします。

また、コンクリートに入ったひび割れをエポキシ樹脂を注入して補修します。

次に、外壁や外部鉄部に塗装を施していきます。

塗装は1回目塗布後に養生期間をおいて2回目を塗布します。

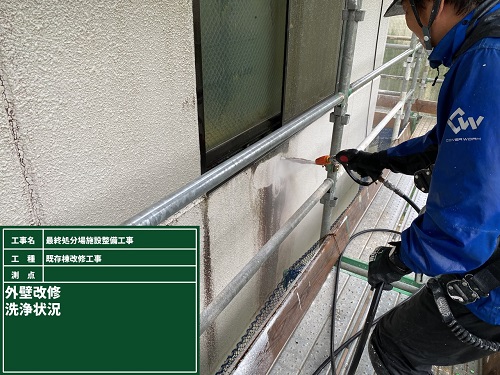

水洗い

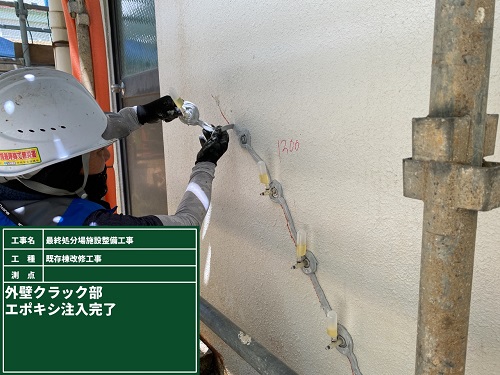

ひび割れ補修

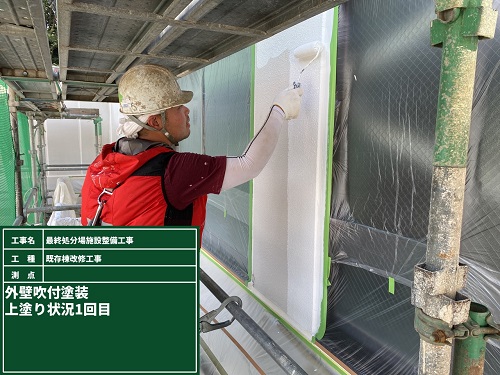

外壁塗装

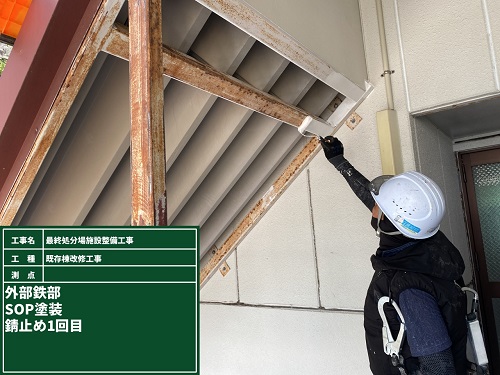

鉄部塗装

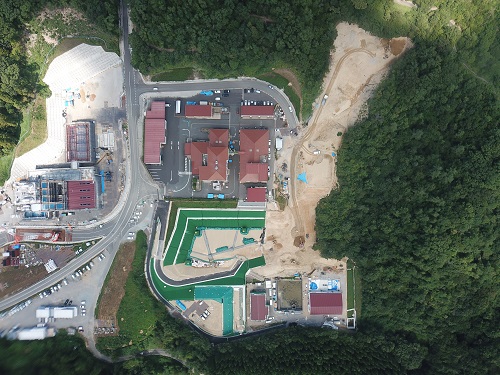

6月現場状況

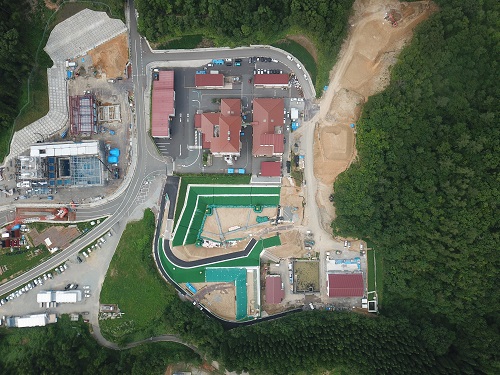

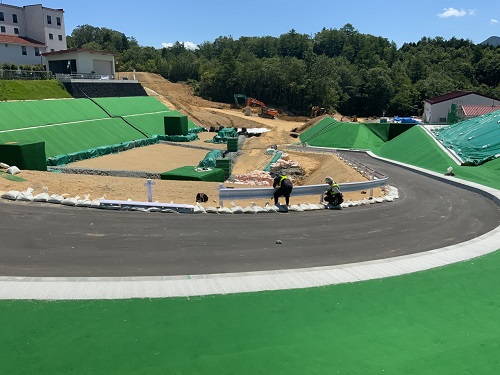

7月現場状況

8月度は、造成工事、雨水集排水工事と設備工事を行います。
