大江ふ頭改良工事(その2) 現場紹介ホームページ

五洋建設(株)・徳倉建設(株)・(株)小島組JOINT VENTURE

工事概要

工事内容

工事名称大江ふ頭岸壁改良工事(その2)
工事箇所愛知県名古屋市港区大江町
工事期間自) 2016年3月31日
至) 2017年7月31日
受注者名五洋建設株式会社・徳倉建設株式会社・株式会社小島組
発注者名名古屋港管理組合

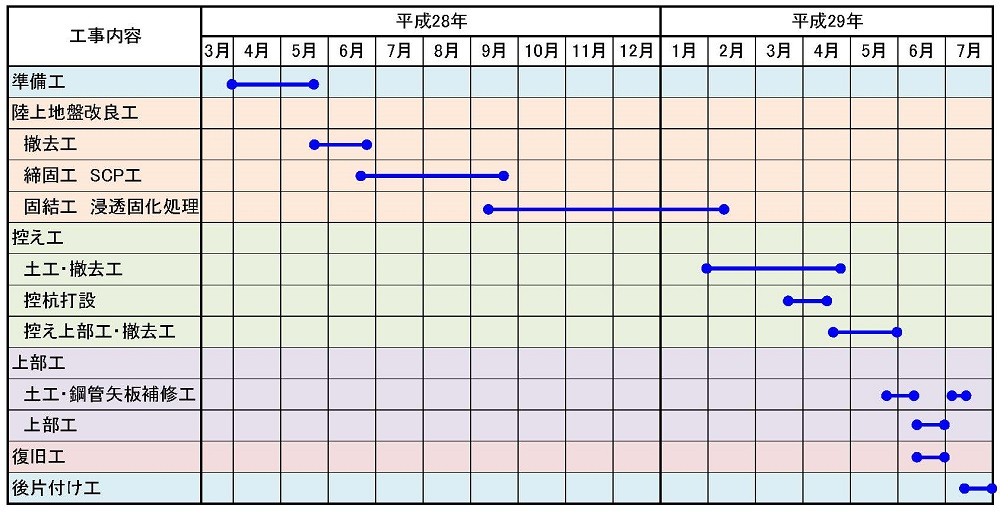

工程表

施工位置図

施工手順

・現況断面

①既設舗装撤去~サンドコンパクションパイル(SCP)打設
 施工箇所の既設舗装を撤去した後、強固に締固めた砂杭:Sand(砂)Compaction(圧縮)Pile(杭)
地中に造成して地盤を改良します。
SCP改良に伴い、施工箇所背後に位置する排水管を保護するため、変位緩衝孔を設置します。

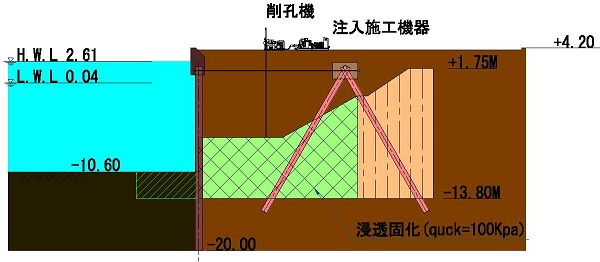

②浸透固化
 砂地盤の間隙水を特殊な薬液と置き換えて、地盤の液状化を防ぎます。

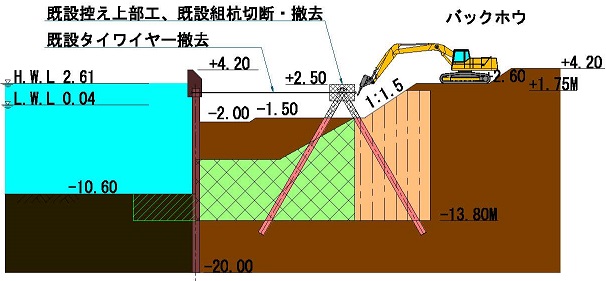

③既設上部工および既設タイワイヤー撤去
 既設組杭(斜杭)切断・撤去
 既設控え上部工とタイワイヤー(既設の鋼管矢板を支えています)を撤去し、既設の斜杭を切断します。

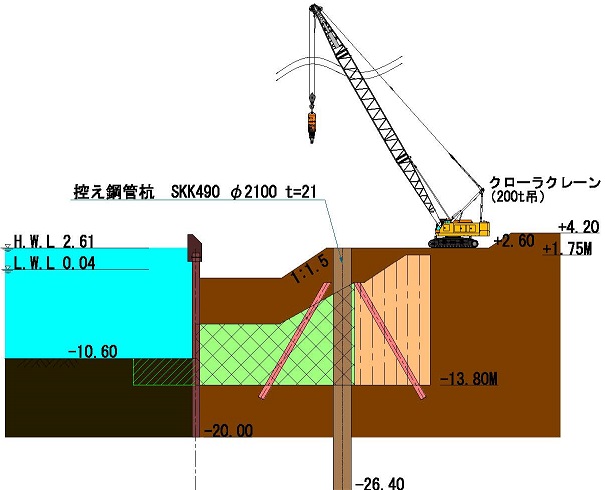

④控え鋼管杭打設
 一次埋戻しを行った後、タイロッド(撤去したタイワイヤーに替わり、鋼管矢板を支えます)を取付ける控え鋼管杭を打設します。

⑤既設上部工撤去、控え上部工打設
 既設上部工を撤去し、控え上部工を打設します。

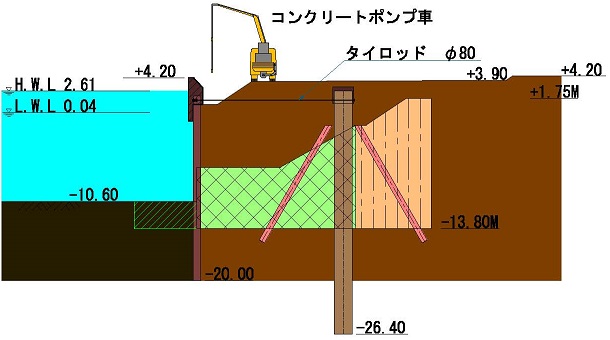

⑥上部工打設

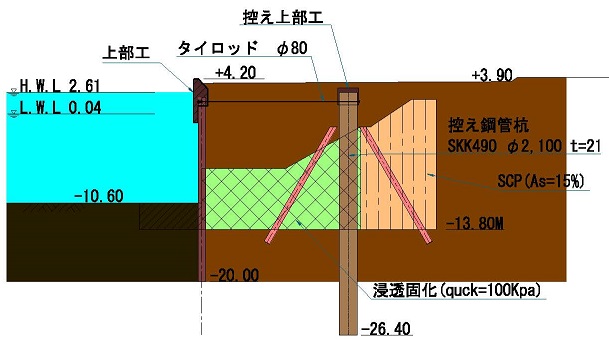

 タイロッドを取付け、二次埋戻しを行い、上部工を打設します。

・完了断面
 三次埋戻しを行い、工事完了です。
