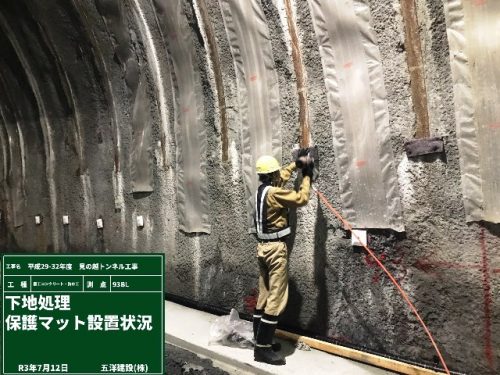

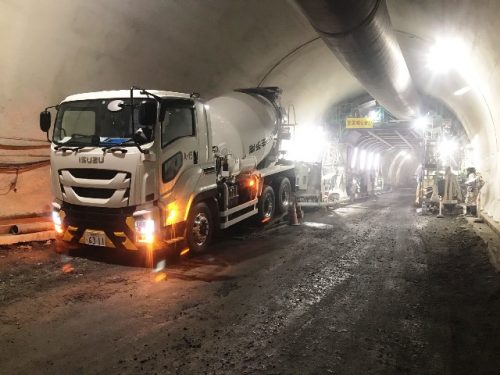

◆ 7月に入り、かなり暑い日が続いていますが皆さん熱中症対策をしてますか。 さて現場の方はトンネル掘削に続いて覆工を再開しました。

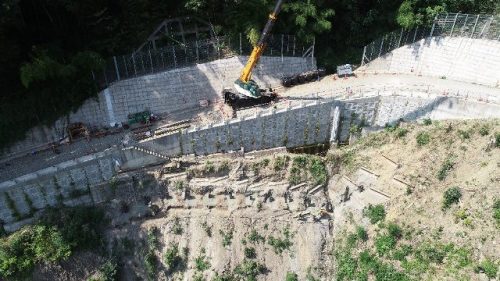

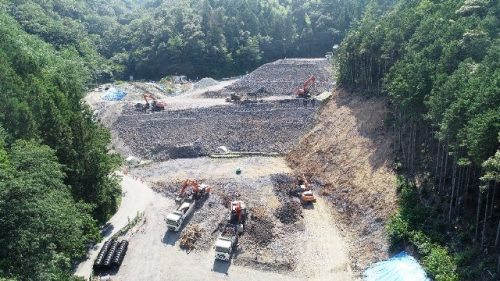

◆ 下敷水では底面遮水工がどんどん進んでいます。

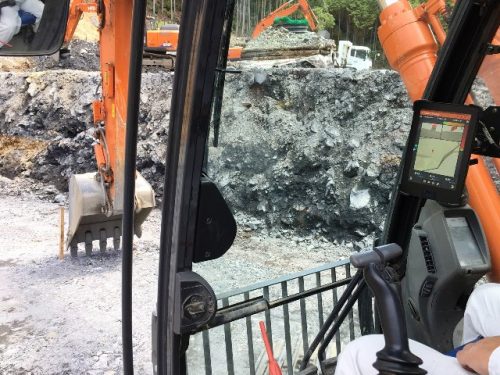

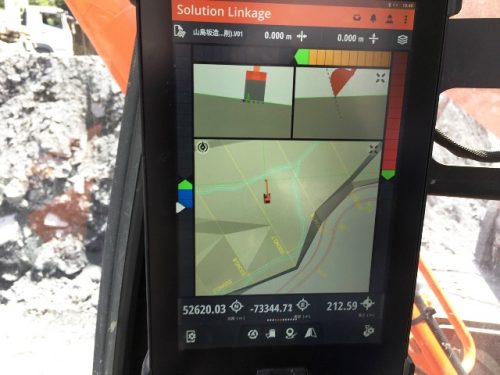

◆ 下敷水で行っているICT土工です。バックホウのバケットの位置が、オペレータの手元のタブレットに表示され、確認出来るようになっています。


◆ 起点側坑口では、親杭打設が完了し足場も撤去しました。

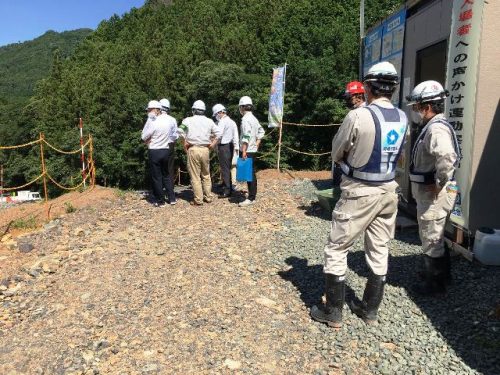

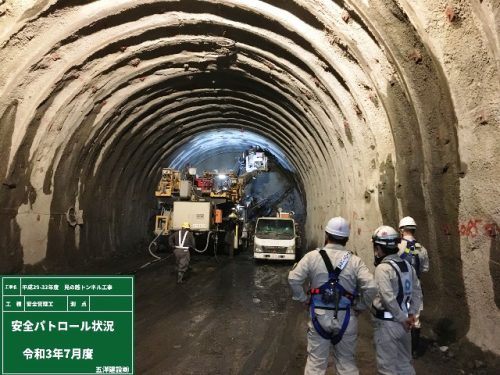

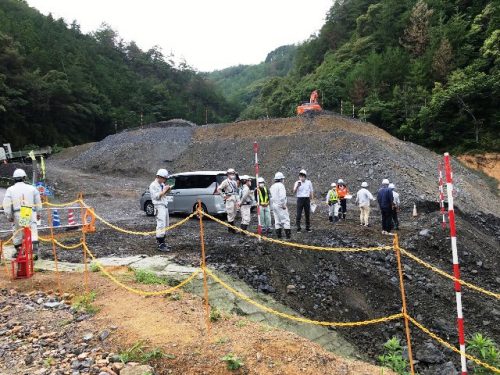

◆ 今月はパトロール・視察などが何度も開催されました。

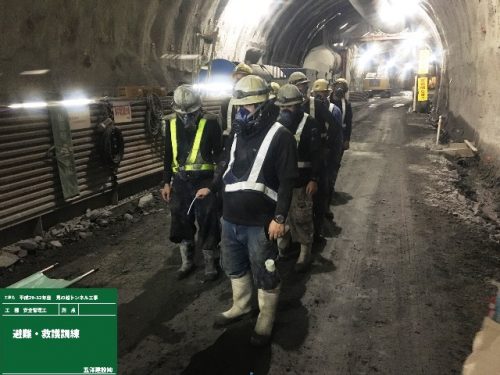

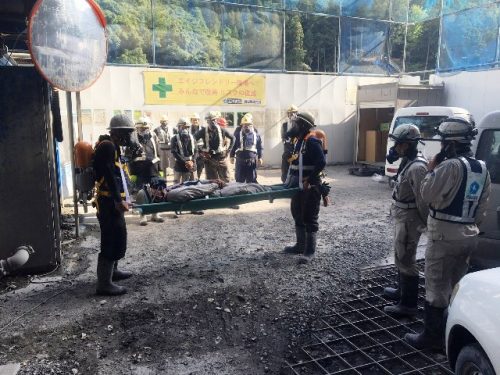

◆ トンネル掘削メンバーも替わりましたので、救護・避難訓練を実施しました。


🌻 7月末現在、1347m掘削完了。712m覆工完了。🌻
