最終処分場施設整備工事

五洋・協和エクシオ特別共同企業体JOINT VENTURE

工事レポート

2021年 06月 15日

2021年5月の工事写真

5月度は、付帯設備工事と外壁工事を行います。

付帯設備工事では、処分場への進入路に沿って歩車道境界ブロックを設置します。

歩車道境界ブロックを設置する範囲に基礎砕石を敷均し・転圧を行います。

転圧完了後に、敷モルタル(セメントと砂を混ぜた材料)を使用して

道路勾配と同様になるよう高さの調整を行います。

高さが決まったら歩車道境界ブロックを順番に据付ていき、ブロック間はモルタルを詰めて仕上げます。

写真-1_基礎砕石敷均し

基礎砕石敷均し

写真-2_歩車道境界ブロック設置 (1)

歩車道境界ブロック設置 (1)

写真-3_歩車道境界ブロック設置 (2)

歩車道境界ブロック設置 (2)

写真-4_縁石据付完了

縁石据付完了

建屋外壁工事では、ALC(軽量気泡コンクリート)パネルの設置を行います。

ALCパネルを設置する箇所にアングルを溶接で取付け、

ラフテレーンクレーンを使用してパネルを設置していきます。

パネル同士の隙間はシーリング材を充填して目地部からの漏水を防ぎます。

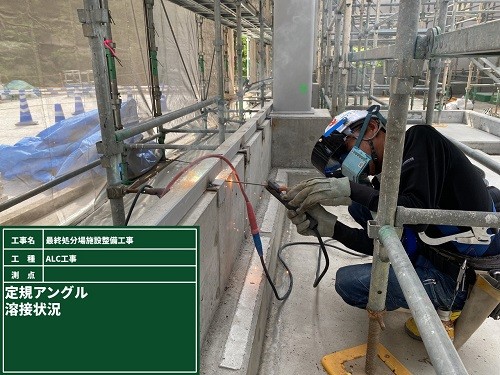

写真-5_アングル溶接

アングル溶接

写真-6_ALCパネル搬入

ALCパネル搬入

写真-7_ALCパネル設置

ALCパネル設置

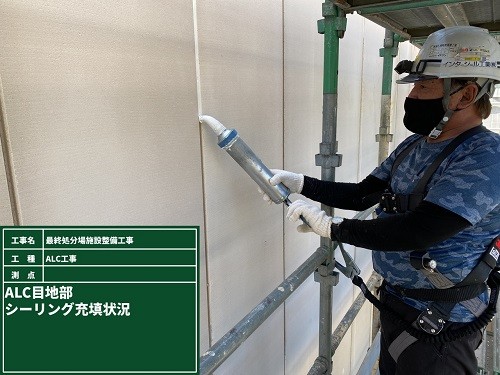

写真-8_シーリング充填

シーリング充填

写真-9_4月現場状況

4月現場状況

写真-10_5月現場状況

5月現場状況

6月度は、アスファルト舗装工事と建屋内装工事を行います。
